影视视频与设计团队用 素材回传sync专用软件 + 群晖 NAS 三级体系解决外景大文件断点续传、4K/8K 视频万兆共享剪辑、长期视频归档与设计灵感库集中管理,配合 Btrfs 快照应对误删与勒索病毒,告别移动硬盘搬家、版本混乱、夜间误删与灵感库随人走的传统痛点。
- 素材回传sync专用软件客户端 + Server 形成外景视频素材—总部断点续传链路,酒店网络中断后凌晨自动续传,关键视频素材凌晨即达总部
- 接收服务器把外景上传与 NAS 正式素材库解耦,半上传文件不会污染剪辑师工作目录,NAS 也无需暴露公网
- 多人 4K 视频剪辑 NAS 端 10GbE 起步,多机位/8K 视频升 25GbE 或双 10GbE 聚合;视频带宽估算用「码率 × 层数 × 人数 × 1.3」公式
- 工作站本地 NVMe SSD 承载 Premiere/AE/DaVinci 缓存与录音临时文件,NAS 承载素材库与归档,分工不能颠倒
- Btrfs 快照 + Snapshot Replication 秒级回滚夜间误删,剪辑工程每小时快照保留 7 天,原始素材保留 72 小时
- 多机并行渲染场景下 NAS 作为输出汇聚池,万兆 SFP+ 加 SSD 缓存层稳定承接 5 路并发写入约 800-1200MB/s,30 分钟成片渲染从单机 6-8 小时压到多机 1.5-2 小时
- 长期视频素材归档:群晖 NAS 替代散乱硬盘库存,DSM File Station 全文检索秒级定位 + Btrfs Scrub 自动通电巡检 + 异地副本,避免硬盘长期未通电损坏与客户原始视频素材保存承诺违约
- 设计行业灵感库:NAS 三层架构(内部成品库 / Pinterest 与 Behance 外部灵感库 / 公共素材库)替代设计师个人 SSD,离职不带走 + 客户提案秒答历史项目 + 全员共享团队设计资产
- 同步 ≠ 备份 — 成熟影视与设计团队必须叠加异地 NAS 复制 + Hyper Backup 形成 3-2-1 完整体系
概述
引言:当 4K 视频素材塞满 24 张 SD 卡之后
凌晨两点,云南香格里拉的酒店房间里,纪录片摄影师把当天拍完的 24 张 SD 卡叠成一摞放在桌上,旁边是两块容量已满的 4TB 移动硬盘。他必须做出选择:要么明早改高铁亲自把硬盘送回北京,要么寄顺丰但担心丢件,要么靠酒店 Wi-Fi 试试看能不能传走 — 但上次他这么做过,传了一晚上断了三次,第二天早上发现只成功了 60GB。
这是影视视频行业从胶片时代到 4K/8K 视频时代普遍遇到的新型痛点。视频素材的体量从 GB 跨入 TB,外景的距离从同城跨到跨省甚至跨国,但搬运素材的方式仍停留在「拷盘 + 快递 + 微信群对名字」的原始阶段。
与此同时,多份影视行业观察报告显示: 70% 以上的中型制作公司面临素材回传慢导致项目延期、版本混乱导致客户反复修改、夜间赶工误删导致重做的三类高频事故。
传统素材管理的三大隐性痛点,正在被越来越多的影视与设计团队真实感知:
外景视频回传断点: 移动硬盘运输周期数天,公网网盘上传中断后从头重传,关键素材到达总部时项目交期已经被吃掉一半。
多人协作冲突: Mac 与 Windows 双系统团队各自把素材拷到本地 SSD,工程文件通过邮件附件互发,「最终版_v12.dwg」、「真的最终版_客户确认.aep」这类文件名屡见不鲜。
夜间误删恐慌: 后期赶工最容易出问题的时间往往是凌晨,剪辑师疲惫操作误删工程文件或覆盖审片版本,没有快照保护时几乎只能重做一遍。
现实场景一:摄影师与后台双人对账
外景摄影师在酒店通过微信或 QQ 给公司后台发文件 — 受酒店 Wi-Fi 影响,传到一半断了,对方收到的也是半截。两个人只能在微信上对:「你那边到 037.MP4 了吗?」「我这里只收到 035,036 不全。」一晚上时间花在「确认收到没」「重传哪几个」上。核心问题是没有任务化的传输管理:发送端不知道哪些已成功,接收端不知道哪些是完整的,重传时还可能重复发送导致版本混乱。 一次外景下来,光是确认上传完整性,摄影师与后台至少要熬两小时。
现实场景二:百度网盘双重折腾
不少团队改用百度网盘做中转 — 摄影师在酒店先上传到百度网盘,公司后台再从百度网盘下载到本地。这种「先上传后下载」的方式本质上是冗余的双重传输,速度受百度网盘个人/企业套餐限制(普通会员单线程慢、超级会员仍有限速),素材实际抵达公司的时间是「酒店→百度→公司」两段时间相加,遇到 4K 大原片时几小时变成一晚上。而且百度网盘对长视频文件有压缩与转码风险,原始素材完整性可能在中转过程中受影响。
素材回传sync专用软件给出的解法
任务化管理 + 断点续传 + 自动校验 — 三件事一次解决:
- 任务化管理:每个项目每天的素材作为独立任务,软件维护完整文件清单,哪些已传、哪些待传、哪些失败一目了然,无需人工微信对账
- 断点续传:网络中断后从中断字节继续,不重复传也不漏传,无论关电脑、酒店断电、信号切换都能延续昨日进度
- 传完自动校验:软件在文件传输完成后自动比对源端与目标端校验码(CRC / 哈希),不一致即标记失败重传,全部 OK 才标记任务完成
外景摄影师把素材丢进指定目录就可以去吃饭睡觉,公司后台开着电脑也不用守着 — 这套机制把"必须两边都在线盯传输"的旧时代彻底翻篇了。
正因如此,群晖(Synology)NAS 配合 素材回传sync专用软件 外景回传组件构成的完整影视生产数据体系,正在被越来越多的影视制作公司、广告设计公司、短视频厂牌列为升级路径。
本文将从行业现状、真实场景、技术原理三个维度,完整拆解这套方案的底层逻辑。
一、行业现状:影视与设计团队为什么撑不起公网与硬盘搬家
1.1 外景与总部的物理割裂
影视与设计项目天然是跨地域生产模式:影视外景在山区/海岛/国外,剪辑在城市后期机房;设计公司客户分散全国,提案与素材协作往往跨城;客户都在另一座城市等审片或交付。这条链路上每个环节都不在同一张内网下,传统应对方式高度依赖物理介质流转:
| 环节 | 传统做法 | 问题表现 |
|---|---|---|
| 外景到总部 | 移动硬盘 + 快递 / 高铁亲送 | 周期 1-5 天,丢件风险,无法即时开剪 |
| 后期内部交接 | 共享 SMB 或 U 盘转录 | 版本混乱,无锁定机制 |
| 总部到客户 | 微信传文件 / 临时云盘链接 | 大文件失败率高,水印缺失 |
| 项目归档 | 离职带走 / 本地拷贝堆积 | 资产沉淀失败,多年后无人能找 |
物理介质流转的根本问题在于「时间不可压缩」与「错峰不可避」:硬盘运输是物理时间,无法等同于网络传输;多人剪辑需要并发访问同一份素材,硬盘拷贝注定串行。
1.2 4K/8K 视频时代的存储与带宽门槛
4K 视频、8K 视频、RAW、ProRes、多机位视频拍摄、无人机航拍、多层视频剪辑时间线 — 这些影视视频技术升级让单项目视频素材体量从早年的几十 GB 跨入 TB 级。Adobe Premiere Pro 官方技术要求文档明确指出:HD 工作流可用 1 Gigabit Ethernet 共享存储,4K 共享网络工作流需要 10 Gigabit Ethernet。
按这个标准,传统办公网络(千兆以太网)已经无法承载多人 4K 视频协同剪辑,更不用说 8K 视频 RAW。这意味着影视视频与设计团队不能简单复用公司原有的办公文件服务器,必须搭建面向视频制作与大体量设计源文件专门优化的万兆视频存储架构。
带宽门槛带来的连锁约束:
- 工作站接入端必须升 10GbE(PCIe 卡 / Thunderbolt 转接 / SFP+ 光口)
- NAS 上联端必须按团队规模做 10GbE 起步、25GbE 升级或多口聚合
- 网络交换机必须万兆全互通,办公千兆交换机会成为瓶颈
- 缓存策略必须分层 — 软件缓存留本地 NVMe,素材库与归档放 NAS
50 至 500 人规模的影视、广告、设计公司,硬件总投入与公司原有办公 IT 完全不在一个量级,需要重新规划。
1.3 视频素材硬盘库存归档:找不到、放坏了、恢复贵 — 影视视频与设计团队最容易被忽视的长期数据风险
影视视频、广告、设计公司的痛点不只发生在"项目进行中",更隐蔽的风险在"项目完结后"。团队完成交付后,几年的原始视频素材、剪辑工程、调色版本、设计源文件通常被装进若干块移动硬盘或机械盘,贴上手写标签,放进货柜或铁架。表面看东西都在,实际上每一块硬盘都是一颗定时炸弹。
很多影视视频团队会向客户承诺保留 3-5 年原始视频素材方便后期回来重新制作或修改;设计公司则常承诺为客户保留品牌设计源文件以便后续衍生与改版。但散乱硬盘视频归档对长期数据安全构成了显著挑战 — 三类现实风险一直在累积:
- 找不到 — 散乱标签 + 人工通电检测:货柜里几十甚至上百块硬盘按品牌、容量、年份混放,硬盘上贴的便利贴标签因时间久字迹模糊,后期助理只能拿着登记本一块块接入硬盘盒或电脑通电查看。要找一个 3 年前拍的项目,半天起步。
- 放坏了 — 离线硬盘的自然失效:硬盘长期不通电存在物理风险(盘片磁性衰减、机械卡顿、PCB 电容失效)。Backblaze 持续多年的硬盘可靠性报告显示,机械盘的年化失效率在长期运行中并非零,长期未通电的盘片失效率更难以监控;一旦接入读不出,常规手段无法挽回。
- 恢复贵 — 数据恢复费用 + 客户违约成本:坏盘送专业数据恢复机构费用昂贵且不保证 100% 成功率。如果客户曾约定"原始素材至少保存 3-5 年方便后期回来修改",团队丢盘即直接违约,影响口碑甚至引发赔偿纠纷。
把"长期归档"留给散乱硬盘库存的本质问题是 三个能力缺失:
| 能力维度 | 散乱硬盘库存 | 群晖 NAS 归档体系 |
|---|---|---|
| 项目素材检索 | 人工标签 + 通电检测,定位 1 个项目以小时计 | DSM File Station 全文检索,秒级定位项目目录与版本 |
| 介质失效预警 | 无监控,损坏后才发现 | Btrfs Scrub 自动数据完整性校验 + S.M.A.R.T. 健康监控提前告警 |
| 数据恢复路径 | 依赖第三方专业机构,费用高且不保证成功 | RAID 6 双盘容错 + 快照 + 异地副本,自助恢复 |
| 客户长期保存承诺 | 硬盘故障即违约风险 | 3-2-1 体系(在线 + 异地 + 冷备)可兑现 3-5 年承诺 |
| 介质成本累计 | 每项目独立硬盘 + 损坏补单,长期分散投入 | 单一 NAS 阵列承载多项目,单位成本随容量摊薄 |
这套方案在第三章会进一步展开:Btrfs Scrub 与 RAID 6 提供基础介质保护,Snapshot Replication 复制到异地 NAS 提供物理副本,Hyper Backup 自动归档至离线硬盘或对象存储构成 3-2-1 完整体系(详见 4.3 节)。把过去散落在货柜里的硬盘"资产"变成在线可检索、自动巡检、随时召回的"数据资产",是影视与设计团队从作坊式管理走向工业化生产的关键一步。
1.4 设计师的灵感库:内外参考资料如何沉淀为团队资产
设计行业的工作流有一个隐性环节常被 IT 规划忽略 — 设计师启动新项目时的"开机状态"。无论是平面设计师、UI 设计师、品牌设计师还是视觉设计师,接到新需求后第一件事不是打开 Photoshop / Figma / Illustrator 动手画,而是先找参考找灵感。这条找参考的路径分两层:
- 内部参考路径:翻公司过去做过的类似项目(VI、海报、包装、UI、品牌物料),看历史交付物里有没有可以复用的视觉语言或被客户认可过的方向
- 外部参考路径:在 Pinterest、Behance、站酷、Dribbble 等灵感平台浏览同类型作品,触发新创意
现实痛点在于这两条路径几乎都是个人化的、不可沉淀的:内部参考分散在设计师个人电脑、U 盘、邮箱附件里;外部参考被收藏在个人浏览器书签、手机相册、Pinterest 个人账号里。表面看每个设计师都有"自己的灵感库",对设计公司来说却是三大隐性损耗:
- 资产沉淀失败 — 设计师 A 做过的类似项目,设计师 B 完全不知道,重复造轮子;3 年下来公司内部好作品翻倍但找不到
- 离职带走 — 公司过去 3-5 年积累的优秀设计与外部参考随设计师跳槽流失,新人来再从零开始
- 客户提案延迟 — 客户问"你们做过类似行业的项目吗",提案团队翻硬盘 / 问设计师 / 找邮件,一天找不齐同类案例
群晖 NAS 灵感库的解法是三层架构集中管理:
| 层级 | 内容类型 | 典型来源 | 推荐使用方式 |
|---|---|---|---|
| ① 内部成品库 | 完工设计稿 / 海报 / VI / 包装 / UI 截图 / 品牌物料 | 历年项目交付物 | 全公司可读,按客户/项目/年份/类型多维分层归档 |
| ② 外部灵感库 | Pinterest / Behance / 站酷 / Dribbble 收藏的参考图 | 设计师日常浏览收藏 | 团队统一收藏到 NAS 共享目录,可按风格/色系/行业打标签 |
| ③ 公共素材库 | 字体 / 图标 / 矢量素材 / 模板 / Mockup / 商用音乐 | 商业素材网站 / 字体授权 | 集中管理 + 授权文档归档,防止盗版与漏授权风险 |
落地后的业务体验差距:设计师从 Pinterest 看到一张漂亮的包装设计,浏览器右键保存 → 拖入 NAS 共享目录 → 加上「日系 / 食品 / 极简」三个标签,3 秒完成沉淀。新人入职第一天即可看到团队 3-5 年累积的所有内外参考,从"从零起步"变为"站在巨人肩上"。项目经理在客户提案前 1 小时,按行业标签拉出"过去 3 年所有同类项目"清单交给设计师 — 这些差距直接影响下一节 1.5「小投入换大优势」表里的「客户复购」与「资产沉淀」两个业务结果。
1.5 小投入换大优势:影视视频与设计团队真正在比拼的是什么
很多影视、广告、设计公司在评估「要不要升级 IT 基础设施」时,会先算硬件预算账,但忽略了这不是 IT 部门的成本账,而是业务部门的竞争力账。同一笔投入分别花在「办公千兆 + 移动硬盘 + 百度网盘 + 设计师各自的 SSD」与「万兆 NAS + 素材回传sync专用软件 + 快照保护 + 灵感库三层架构」上,对外呈现的是两种完全不同的团队气质:
| 业务维度 | 没升级团队(竞争对手现状) | 升级后团队(你能给客户的体验) |
|---|---|---|
| 客户交期 | 外景到货 + 物流环节占 3-5 天,紧急项目硬熬 | 外景素材凌晨自动到位,第二天即可粗剪,整体交期压缩 30-50% |
| 创意人状态 | 剪辑师等渲染等到凌晨,AE 卡顿改一帧重渲一次 | 多机并行渲染 + 万兆共享,创意人只做创意,不做"等待" |
| 客户审片体验 | 百度网盘下载链接 / 微信传 1GB 文件 / 无水印无到期 | 加密分享链接 + 时段控制 + 水印 + 多版本对比,客户感受专业感 |
| 资产沉淀 | 影视素材散落在剪辑师本地盘、设计参考散落在设计师 SSD,离职带走 / 几年后找不到 | 影视项目归档目录 + 设计灵感库三层架构(内部成品 / 外部灵感 / 公共素材),5 年前的镜头与设计稿随时可调取 |
| 应对突发 | 误删 / 勒索病毒发生即灾难,重做或赎金 | 回收站 + 定时快照,5 分钟回滚到误操作前状态 |
| 客户复购 | 客户对接体验差 + 提案翻不出历史项目,价格战是唯一卖点 | 交付节奏快 + 历史项目可秒查 + 同行业案例库随手出,客户回头率显著提升,提案命中率拉开差距 |
| 客户长期承诺 | 答应保留 3-5 年原始素材,硬盘坏了就违约 | 3-2-1 体系兑现长期承诺,5 年后客户回来一次性调取原片,反而成为客户忠诚度护城河 |
真正拉开差距的不是"用了最贵的机器",而是"消除了让创意人分心的所有杂事"。 摄影师不用守着电脑对账、剪辑师不用等渲染、调色师不用等素材到货、设计师不用翻自己的 SSD 找以前的参考、项目经理不用追着客户改链接 — 当这些原本占用 30-40% 工作时间的非创意环节被基础设施吃掉后,团队对外能交付的就不只是"作品",而是"作品 + 比对手快 2 倍的交付节奏 + 让客户上瘾的体验"。
对影视、广告、设计这类以创意人时间为核心成本的公司来说,IT 基础设施升级本质上是把昂贵的创意工时从重复杂事里解放出来。一台万兆 NAS 替团队省下的不是网络费,是几位主创每天少加班的 2-3 小时。
二、真实场景:外景视频回传与多人剪辑如何落地
对于跨城拍摄 + 总部后期 + 客户远程审片的影视团队,以及多城分公司协作 + 客户提案跨地域交付的设计公司,"如何让分散多端的素材自动汇入同一个生产管线",是制片人 / 设计总监最头疼的问题之一。这套方案的核心武器是 素材回传sync专用软件 + 接收服务器 + 群晖 NAS 三级体系——专为外景大文件不可控网络环境与总部多人协作并发设计。
场景 A:跨城纪录片 30TB 素材自动夜间回传
背景痛点: 一家深耕自然与人文题材的纪录片制作公司,3 个外景组分别驻扎云南香格里拉、新疆喀什、福建武夷山进行同期拍摄。此前采用「拍完封卡 → 移动硬盘 → 顺丰寄回北京」的物流模式,最快 2 天到、最慢 5 天到,遇到节庆封路只能让外景组打高铁亲自送盘。结果是总部后期组要等 3-5 天才能拿到关键素材开始粗剪,整个项目交期被外景物流拖累。
解决方案: 外景每组配 MacBook Pro(M4 Pro / 48GB 内存)装 素材回传sync专用软件客户端,北京总部机房部署 Windows Server 装 素材回传sync专用软件服务端,公网走固定 IP + 企业防火墙 + DMZ 隔离区,三组外景的连接策略统一:
- 外景目录分两层:
01_关键素材_优先上传(精选采访 + 无人机精选 + 现场录音 + 代理低码率)/02_完整原片_后台上传(4K 原片 + 全量多机位) - 关键素材任务带宽抢占 60-70%,每 10 分钟检查变化
- 完整原片任务限速后台慢传,夜间放开带宽
- 全部采用单向备份模式,外景端为只读上游,避免外景误操作影响总部存档
实施效果:
- 每天傍晚拍完,外景把素材拖进对应目录,素材回传sync专用软件 静默接管
- 凌晨 1-3 点北京总部接收服务器陆续看到「关键素材」入库,后期助理检查后转入 NAS
- 凌晨 5 点后期组上班即可开始粗剪,比物流时代提前 4-5 天
- 酒店 Wi-Fi 半夜断 3 次仍能续传,第二天早上完整原片回传率稳定在 70-85%
- 项目周期整体压缩约 30%,客户交片节奏不再受外景拖累
场景 B:广告视频片公司 Mac+Windows 混合 6 人视频剪辑组多机位协作
背景痛点: 一家中型广告制作公司,6 人剪辑组中 4 人使用 Final Cut Pro / Mac Studio、2 人使用 Premiere Pro / Windows 工作站。此前各自把项目素材拷贝到本地 SSD 工作,工程文件通过邮件附件 + 微信群互发,经常出现「Mac 端导出的 XML 在 Windows 端打不开」「同一镜头不同剪辑师做了不同修改」等冲突。多机位 4K 项目尤其严重 — 6 路 4K 同时切换播放,本地 SSD 也吃力。
解决方案: 部署 RS3626xs 机架式 NAS(万兆 SFP+ 配置,16 盘位 RAID 6 阵列 + SSD 缓存层),全部 6 个工作站接入 10GbE 交换机做主网 + 万兆 SFP+ 上联 NAS:
- 原始素材统一进 NAS
01_原始素材库,剪辑工程统一进03_剪辑工程 - DaVinci Optimized Media 与 Premiere Proxy 代理文件统一生成在 NAS
02_代理文件共享目录 - 软件媒体缓存(Premiere Media Cache / AE Disk Cache / DaVinci CacheClip)一律配置在工作站本地 NVMe SSD
- Mac 与 Windows 工作站统一走 SMB 3.x 协议挂载 NAS 共享目录,依托 SMB Opportunistic Lock + Premiere / Final Cut 应用层文件锁机制,工程文件被某剪辑师打开后其他人自动得到只读提示
实施效果:
- 工程师从本地盘转 NAS 后无感知延迟,多机位 4 层 4K 时间线流畅播放
- SMB + 应用层文件锁让 6 人组再无「Mac 改了一半,Windows 打开覆盖了」事故
- Snapshot Replication 每小时快照保留 7 天,任何误覆盖均可在 5 分钟内回滚
- 项目结束统一归档到
08_项目归档目录,永远找得回 3 年前的旧项目
场景 C:6 台电脑攻坚一支 30 分钟纪录片视频 — 非编视频剪辑与渲染的一日并行作业
背景痛点: 一家做高端品牌纪录片的后期厂,接到客户加急:周五交付一支 30 分钟成片,含 14 段调色镜头、12 段 AE 包装特效、2 段无人机延时素材、配音 + 现场同期声混音。按单机串行流程算,光是渲染输出环节单机就要 6-8 小时,加上前序剪辑、调色、特效、混音串接,至少 4 个工作日。客户给的窗口只有 3 天。
后期总监把全组 6 台机器全部摆上桌:2 台 Mac Studio(主剪 + 调色)、1 台 Mac Studio Ultra(特效预览)、2 台 Windows i9 + RTX 4090(包装 + 渲染主力)、1 台 Mac mini Pro(音频)。所有机器统一接 10GbE 交换机,万兆 SFP+ 直连 RS3626xs NAS。

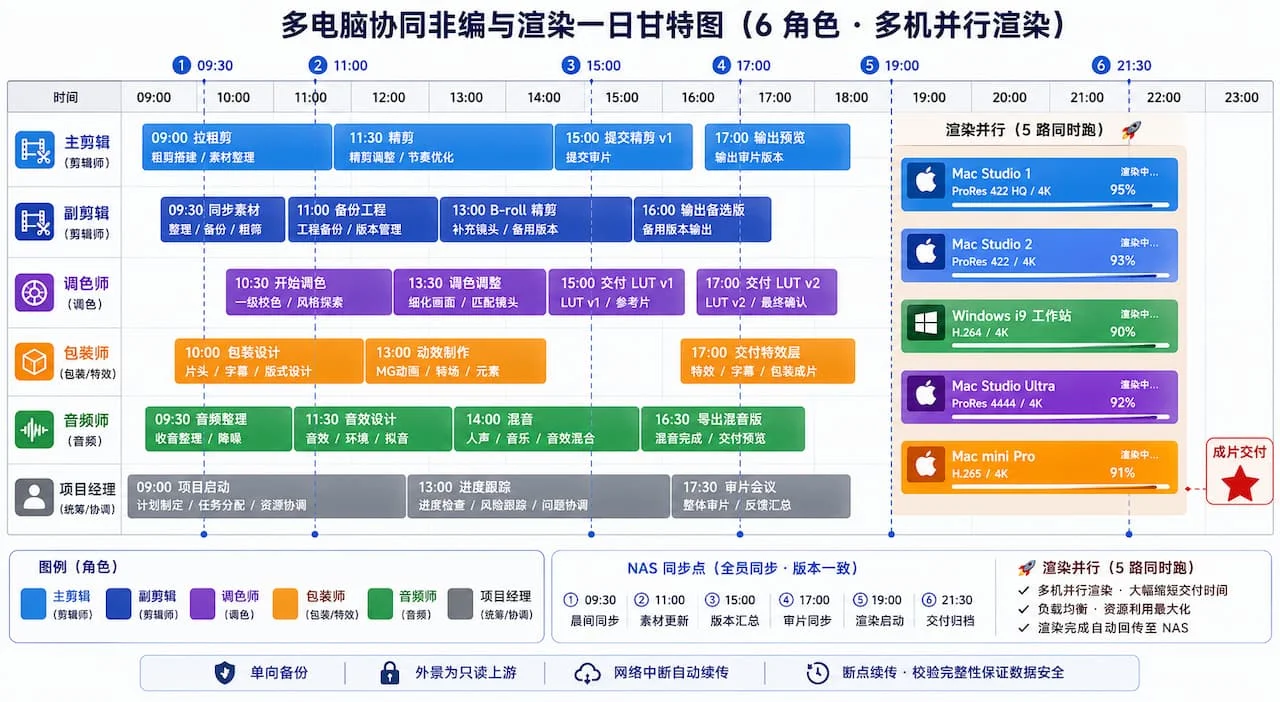

当天一日工作流(让你有切身体会):
| 时段 | 角色 | 工作内容 | NAS 读写动作 | 本地 SSD 用途 |
|---|---|---|---|---|
| 09:00 | 主剪辑 | Premiere 拉粗剪时间线 | 直读 01_原始素材库(10GbE 实时 4K) |
Media Cache 写本地 NVMe |
| 09:30 | 调色师 | DaVinci 加载粗剪 XML | 读 01_原始素材库 + 公共 LUT 库 |
CacheClip + Optimized Media |
| 10:00 | 包装师 | AE 打开包装工程 | 读 04_包装特效/项目工程 |
AE Disk Cache 本地 NVMe |
| 11:00 | 音频师 | Logic Pro 录配音 | 录完后写 05_音频字幕/配音 |
实时录音临时区本地 SSD |
| 13:00 | 项目经理 | File Station 网页查进度 | 浏览 03_剪辑工程 目录与版本 |
— |
| 15:00 | 调色师 | 交付 LUT v1 | 写 01_原始素材库/LUT |
— |
| 15:05 | 主剪辑 | 立刻应用新 LUT | 读 NAS 新版本(无需拷贝) | — |
| 17:00 | 包装师 | 交付特效层渲染序列 | 写 04_包装特效/V03_render |
— |
| 17:30 | 副剪辑 | 把特效层合到时间线 | 读特效层 + 写工程版本 | — |
| 19:00 | 全员 | 进入渲染并行阶段 | 见下表 | — |
19:00 之后的渲染并行(最能体现"多电脑协作"价值的时段):
| 工作站 | 渲染任务 | 输出目标 | 大约用时 |
|---|---|---|---|
| Mac Studio 1(主剪) | 段落 1:00:00 - 10:00 含调色 | NAS 06_审片输出/seg1.mov |
约 100 分钟 |
| Mac Studio 2(调色) | 段落 2:10:00 - 20:00 含调色 | NAS 06_审片输出/seg2.mov |
约 100 分钟 |
| Windows i9 + RTX 4090 | 段落 3:20:00 - 30:00 含 AE 包装 + 调色 | NAS 06_审片输出/seg3.mov |
约 120 分钟 |
| Mac Studio Ultra | AE 包装层独立渲染序列(备份) | NAS 04_包装特效/V04_render |
约 90 分钟 |
| Mac mini Pro | 混音输出 WAV + AAC | NAS 05_音频字幕/final_audio |
约 30 分钟 |
5 台机器同时启动渲染,NAS 作为输出汇聚池——这里 NAS 不参与渲染计算,只承担"接住 5 路并发写入流"的角色。RS3626xs 的万兆 SFP+ 加 SSD 缓存层可以稳定吸收 5 路同时写入(峰值约 800-1200MB/s 聚合写入压力),不会成为瓶颈。
21:00 — 全部段落渲染完成。
主剪在自己机器上打开 Premiere,把 NAS 06_审片输出 里的 3 段成品视频 + 1 段终混音频拖入新时间线,秒级拼接、出无损 MOV。21:30 — 最终成片交付到客户审片链接。
单机 vs 多机协同对比:
| 方案 | 总耗时 | 团队体感 |
|---|---|---|
| 单机串行(一个人一台机从头干到尾) | 6-8 小时纯渲染 + 前序 16 小时 = 至少 24 小时 | 渲染时全员等待,加班到凌晨 |
| 多机并行(6 台机器分工 + NAS 协作中枢) | 实际全流程约 12.5 小时(09:00-21:30) | 渲染阶段大家收尾、写交付文档、下班 |
这个场景最让团队"上瘾"的三个细节:
- 零文件搬运 — 调色师交付 LUT、包装师交付特效层全部直接写 NAS,下游角色立刻可读,省去过去用微信群传 1GB 大文件的折腾
- 零版本冲突 — SMB Opportunistic Lock + Premiere / FCP 应用层文件锁,主剪打开工程时副剪自动得到只读提示,再也不会出现"两个人改了同一个工程互相覆盖"
- 渲染时段反向利用 — 过去渲染时段全员加班等结果,现在变成"启动渲染队列 → 大家去写交付清单 / 收拾办公桌 / 提前下班",幸福感肉眼可见
三、技术深潜:撑起"影视视频与设计生产中枢"的四大机制
这套方案能在影视视频、广告、设计行业建立口碑,不是靠营销话术,而是靠底层视频技术的真实积累。以下是四项核心机制的工程级解读。
3.1 素材回传sync专用软件断点续传 — 解决外景大文件不可控网络
问题背景: 外景视频回传场景下的网络环境天然不稳定 — 酒店 Wi-Fi 受同住客抢带宽影响、5G 信号受地形影响、临时宽带受当地运营商质量影响。一个 50GB 的 4K 原片如果传到 80% 时网络断开,传统 FTP / 网盘几乎都要从头重传。
传统方案的困境: 移动硬盘+快递周期太长;公网网盘单文件大小有限且不支持断点;自建 FTP 需要专人盯任务。

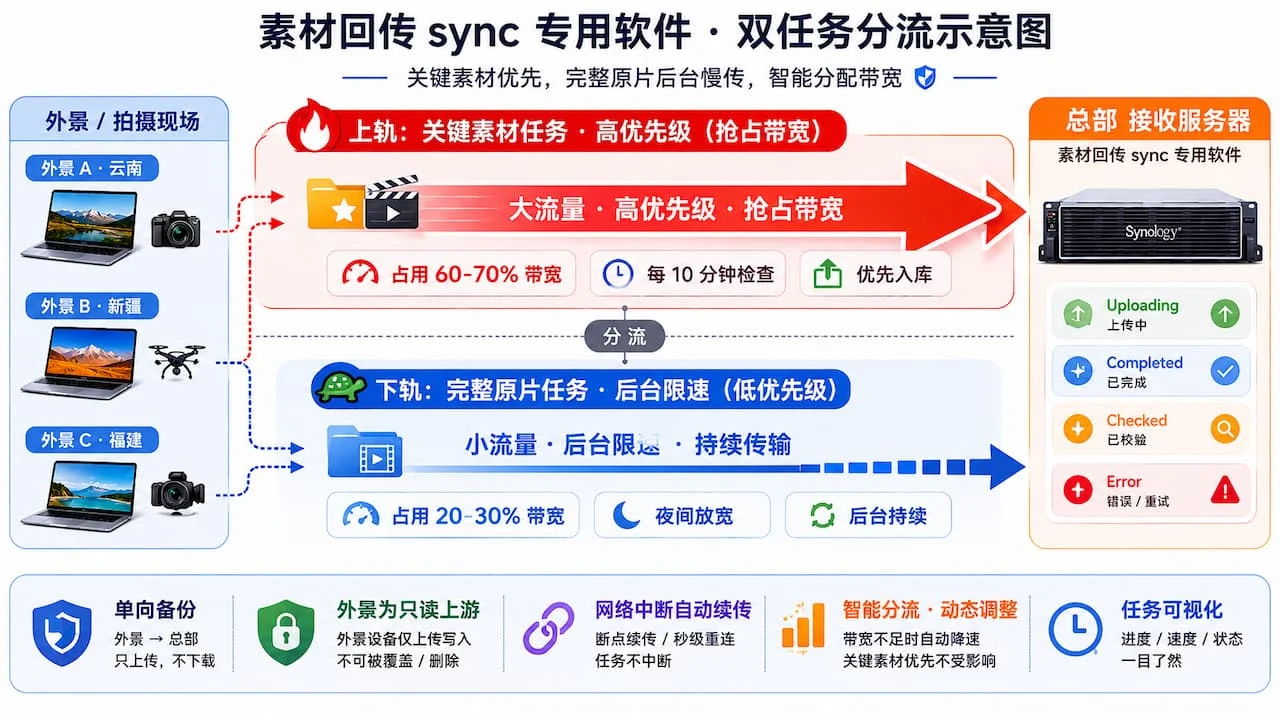

素材回传sync专用软件 的解法: 素材回传sync专用软件 P2P 直连模式 官方手册明确说明,上传或下载过程因连接丢失停止后,可从中断点恢复继续传输,不需要从头重传整个文件,对于大型 4K 原片这一特性能节省大量时间与流量。配合双任务分级与单向备份保护机制:
- 文件变化触发:外景笔记本目录有新文件,素材回传sync专用软件 立即检测
- 任务分级:关键素材任务高优先级 + 完整原片任务低优先级,互不干扰
- 带宽节流:可配置每任务的最大上传速度,避免占满酒店 Wi-Fi 影响微信/会议
- 网络中断自动续传:连接恢复后从中断字节继续,无需人工干预
- 单向备份:外景端为只读上游,外景人员的任何删除/重命名不会传播到总部
实测结果: 跨城外景场景下,单晚回传 30GB 关键素材成功率 ≥ 95%,完整原片回传率 70-85%(剩余在第二天继续完成)。对于公网带宽不可控的外景团队,这是决定体验优劣的关键技术差距。
3.2 接收服务器分级隔离 — 保护 NAS 内部协作不受公网冲击
企业最怕核心存储被外部冲击。 一套新系统如果让外景账号、外景连接、半上传文件直接进入 NAS 正式素材库,对后期协作和数据安全都是灾难。

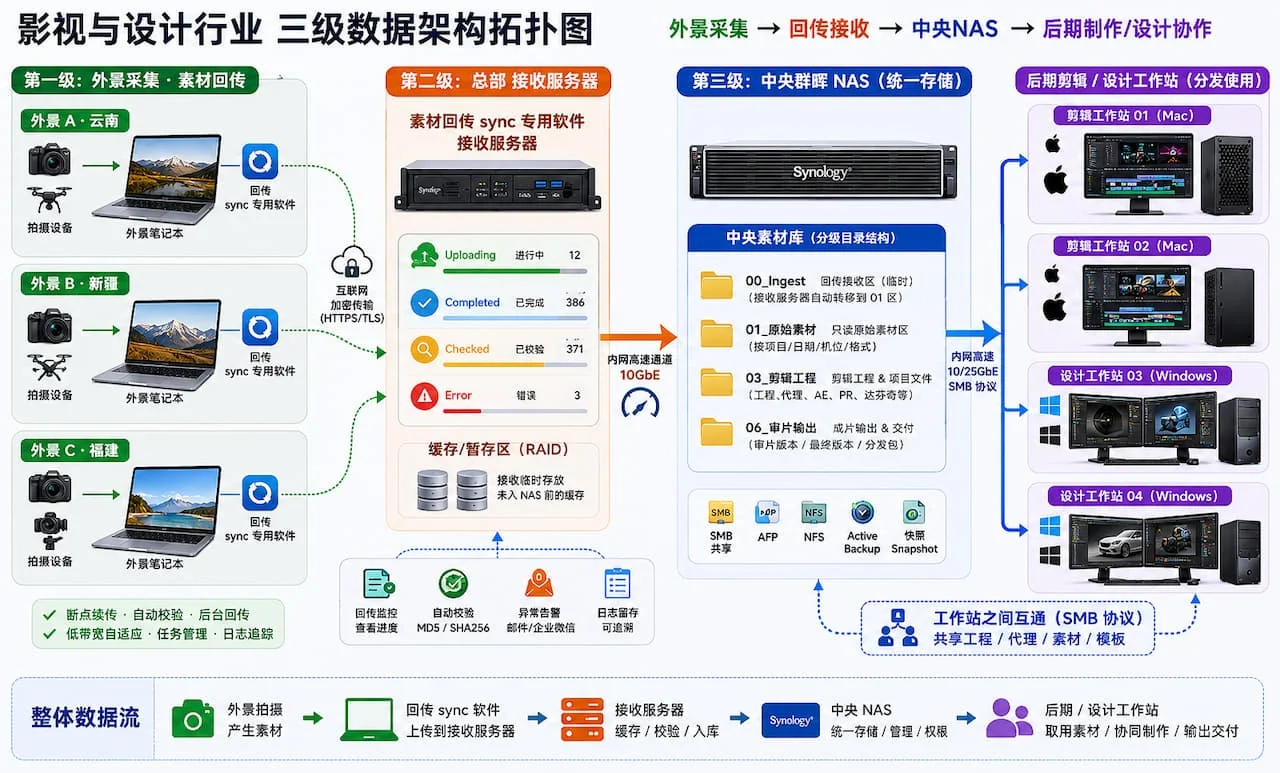

这套方案的接入架构是两级分离:
外景笔记本(公网/酒店/5G)
│
│ 素材回传sync专用软件 单向备份 · 断点续传 · 带宽节流
↓
总部接收服务器(DMZ 隔离区)
│
│ Uploading 上传中 → Completed 已完成 → Checked 已检查 → Error 错误待处理
│ 后期助理审核:文件数量 / 容量 / 可打开性 / 机位目录完整性
↓
群晖 NAS 正式素材库(内网核心区)
│
├─ 00_Ingest 临时入库区(剪辑师只读)
├─ 01_原始素材库(按机位/无人机/音频/照片分层)
├─ 03_剪辑工程(SMB 共享 + 应用层文件锁)
└─ 06_审片输出 → 07_客户交付
两级分离的四个核心收益:
| 收益维度 | 单级架构问题 | 两级架构解法 |
|---|---|---|
| 公网暴露 | NAS 直连公网,攻击面大 | NAS 不暴露公网,接收服务器在 DMZ |
| 半上传污染 | 剪辑师误用未完成文件 | 接收服务器 Uploading 区与剪辑路径物理隔离 |
| 故障域 | 素材回传sync专用软件 异常拖累 NAS | 故障域独立,NAS 内部协作不受影响 |
| 负载分布 | 单设备承担公网 + 内网 + 协作 + 备份 | 接收服务器分担外部传输压力 |
实务建议:
- 接收服务器配置 8 核 CPU / 32GB 内存 / 企业级 SSD 缓存 / 10GbE 上联 NAS
- 接收缓存区容量按「最大单项目素材量 × 1.5」预留
- 接收服务器账号最小权限:只能写入 NAS 的
00_Ingest临时区,不能访问其他目录 - 外景账号最小权限:只能写入接收服务器的
Uploading区,不接触 NAS
3.3 万兆 / 25GbE 视频共享存储 — 支撑多机位 4K 视频实时直剪
威胁现实: 多人协同 4K 视频剪辑是带宽密集型场景,办公千兆网络在 2 个剪辑师同时打开 4 层 4K 视频时间线时已经会卡顿。Adobe Premiere Pro 官方系统要求文档明确:4K 共享网络工作流需要 10 Gigabit Ethernet。
带宽估算公式:
实际带宽需求 = 单条视频码率 × 视频层数 × 同时剪辑人数 × 安全冗余(1.3)
实测数据示例:
| 场景 | 单条码率 | 层数 | 人数 | 含冗余总需求 | NAS 上联建议 |
|---|---|---|---|---|---|
| 单人 1080p | 20 MB/s | 2 | 1 | 52 MB/s | 1GbE 即可 |
| 单人 4K | 60 MB/s | 2 | 1 | 156 MB/s | 10GbE |
| 3 人 4K 多机位 | 60 MB/s | 4 | 3 | 936 MB/s | 单 10GbE 瓶颈,建议 2×10GbE |
| 6 人 4K 协同 | 60 MB/s | 4 | 6 | 1872 MB/s | 25GbE 起步 |
| 多人 8K RAW | 200 MB/s | 2 | 3 | 1560 MB/s | 双 25GbE + SSD 缓存 |
工作站接入清单:
| 工作站 | 万兆接入方式 | 备注 |
|---|---|---|
| Windows 工作站 | PCIe 10GbE SFP+ 或 10G 电口 | 加装网卡 |
| Mac Studio | 内置 10Gb Ethernet | 开箱即用,支持 1/2.5/5/10Gb 速率切换 |
| Mac mini | 购买时选配 10Gb Ethernet | Apple 官网下单时勾选 |
| MacBook Pro | Thunderbolt 转 10GbE 或 SFP+ 适配器 | 外接,光口适配长距离 |
NAS 端按团队规模分层:1-2 人 NAS 单 10GbE;3-6 人 NAS 2×10GbE 聚合或 25GbE;多机位/8K 团队 双 25GbE 起。机型选型建议:≤6 人剪辑室或中小设计工作室选 DS1825+ 桌面级(8 盘位 + 万兆扩展卡),10-30 人后期厂或品牌设计公司选 RS3626xs 机架(万兆 SFP+ 起),50+ 人影视与设计集团选 RS4826xs 双控冗余配置。
3.4 Btrfs 快照 + Snapshot Replication — 夜间误删的最后一道防线
威胁现实: 影视与设计项目最容易出问题的时间是夜间赶工 — 剪辑师 / 设计师疲惫操作误删素材、工程文件被覆盖、审片版本被替换、客户交付文件被误删、外包人员误操作、勒索病毒加密共享目录。一旦没有快照保护,往往只能重做几小时甚至几天的工作。
群晖的双重防御机制(按事故类型分层):
剪辑团队通过 SMB 协议把 NAS 共享目录映射为电脑本地网盘(Mac Finder / Windows 资源管理器直接访问)。这种使用方式下,「误删」与「误改」走两条独立恢复路径,均由 NAS 端管理员在 DSM 控制台操作:
| 事故类型 | 恢复机制 | 操作位置 | 适用场景 |
|---|---|---|---|
| 误删(rm / Delete 键 / 拖入废纸篓) | 群晖共享文件夹回收站 | DSM Control Panel > Shared Folder > Recycle Bin | 文件被整体删除,回收站默认开启,被删文件先进回收站不会立即销毁,管理员一键还原 |
| 误改 / 覆盖 / 加密 | Snapshot Replication 定时快照 | DSM Snapshot Replication > 选时间点 > Restore | 文件名还在但内容被覆盖(保存覆盖、勒索病毒、版本回写),快照保留每个时间点的整目录状态 |
依托底层 Btrfs 文件系统:
- 共享文件夹回收站默认开启,建议保留 30 天,按容量上限自动清理最旧记录
- Snapshot Replication 创建时间点快照,频率最高每小时一次,所有时间点的整目录视图均可访问
- 勒索病毒加密发生后,管理员一键将整个共享文件夹回滚至攻击前最近一次快照
- 恢复操作全部在 DSM 控制台完成,剪辑师无需自助干预,权限边界清晰
推荐快照策略(按目录分层):
| 目录 | 快照频率 | 保留时长 | 理由 |
|---|---|---|---|
| 00_Ingest 已接收待审核 | 每小时 | 48 小时 | 入库前临时区 |
| 01_原始素材库 | 每小时 | 72 小时 | 防外景重复入库覆盖 |
| 03_剪辑工程 | 每小时 | 7 天 | 高频修改,恢复粒度细 |
| 06_审片输出 | 每日 | 30-90 天 | 多版本客户审稿留痕 |
| 07_客户交付 | 每日 | 90 天 | 法律留底 |
| 08_项目归档 | 每日 | 180 天 | 长期资产保护 |
夜间误删恢复 SOP:
- 发现误删 → 立即通知项目经理或 IT
- 暂停继续写入该目录(避免新快照覆盖关键时间点)
- 打开 Snapshot Replication 选择误删前时间点
- 先恢复到临时目录核对版本与完整性(关键步骤,避免旧版本覆盖新版本)
- 确认无误后放回正式目录
- 记录事故原因,调整权限或流程
四、客观局限:部署前必须知道的三件事
这套方案并非万能。以下三个局限性务必在规划阶段认真考量,避免落地时踩坑。
4.1 NAS 不是渲染机 — 本地 SSD 缓存不能省
影视视频工作站的实时处理性能由前端工作站承担,NAS 负责集中视频存储与多人协作。把所有视频缓存都塞给 NAS 会出现明显卡顿。
分工原则:
| 数据类型 | 推荐位置 | 理由 |
|---|---|---|
| 原始素材 / 代理文件 / 工程归档 / 审片输出 / 客户交付 | NAS | 集中、可备份、可分享 |
| 软件媒体缓存 / 渲染缓存 / 录音临时文件 / 当前项目工作缓存 | 工作站本地 NVMe SSD | 频繁读写、低延迟、不占网络 |
工作站本地 SSD 配置参考:
| 角色 | NVMe SSD 容量 | 用途 |
|---|---|---|
| 轻量剪辑 | 1TB | 系统 + 缓存 |
| 主力 4K 剪辑 | 2TB-4TB | 系统 + 缓存 + 项目临时 |
| 8K / 调色 / 包装 | 4TB-8TB(RAID SSD 可选) | 系统 + 缓存 + 大项目暂存 |
采购陷阱警示: 用入门级机械盘 NAS 承载多人 4K 实时直剪,或让 Premiere Media Cache 写到 NAS 共享盘,在实际生产中会出现明显卡顿和媒体缓存超时。影视级 NAS 的 SSD 缓存层与万兆上联是不该省的成本。
4.2 上行带宽是真实瓶颈
素材回传sync专用软件 再强,也受制于总部互联网出口的上行带宽。参考规划标准:
| 外景分组规模 | 同步场景 | 建议总部上行带宽 |
|---|---|---|
| ≤3 个外景组 | 关键素材为主 | ≥100 Mbps |
| 3-8 个外景组 | 关键素材 + 部分完整原片 | ≥300 Mbps |
| 8 个以上外景组 | 全量完整原片回传 | ≥500 Mbps 企业专线 |
酒店 Wi-Fi 场景预算:
- 关键素材任务占用 60-70% 可用上行
- 完整原片任务占用 20-30%
- 预留 10-20% 给微信/会议/邮件
5G 路由器场景预算: 夜间无人使用时提高完整原片带宽;注意流量套餐与信号稳定性,多组外景同时跑会冲爆运营商套餐。
4.3 快照不等于备份,3-2-1 原则不可省
这是最常见的误区: 快照保护了 ≠ 数据有备份。两者本质不同:
- 快照: 同一 NAS 本地的时间点快照。如果 NAS 物理损坏、机房失火、勒索病毒加密了快照存储池,所有快照随之消失。
- 备份: 独立的物理副本(异地 NAS / 离线硬盘 / 云对象存储),可在主站完全崩溃后独立恢复。
成熟的影视与设计团队应同时运用三套机制:
群晖 NAS Btrfs 本地快照(应对误删/勒索病毒回滚)
+
Snapshot Replication 异地 NAS 复制(应对主站物理损坏)
+
Hyper Backup 至离线硬盘 / 云对象存储(应对极端灾难 + 长期归档)
‖
完整的 3-2-1 影视与设计资产保护体系
3 份数据 · 2 种介质 · 1 份异地存储
额外建议: 重要项目(如年度核心广告片、纪录片成片)采用项目归档目录默认只读 + 离线冷备策略 — 项目完结后,将 08_项目归档 子目录设置为只读权限并复制一份到机房外的离线硬盘,5 年内不写入。
结语:让创意人专注创意,让数据流自动跑
传统素材管理解决了「存得下」的问题,却在 4K/8K 时代暴露出外景断点、协作冲突、误删恐慌三重困境。
这套方案的定位不是让影视与设计团队彻底告别移动硬盘,而是让物理介质退到「双备份兜底」位置,让数据流自动跑通从外景拍摄/设计提案到客户的完整生产链路:外景素材通过 素材回传sync专用软件 自动夜间回传,接收服务器审核入库形成生产管线第一道关卡,群晖 NAS 在万兆共享存储基础上承载多人 4K 实时剪辑、设计源文件协作与灵感库集中管理,客户通过加密分享链接预览半成品、下载最终成片或设计交付物,全程无需将核心素材暴露于第三方服务器。
这套方案真正的价值,不在于某一个单独的功能,而在于将外景回传、入库审核、协作剪辑、客户审片、快照保护、长期归档整合为一个可统一管理的体系,在团队现有工作流(Final Cut / Premiere / DaVinci / Mac+Windows 混合)内平滑运行,而非另起炉灶、重建一切。
让外景摄影师专注拍摄,让剪辑师专注创意,让项目经理专注节奏 — 数据流的事交给 素材回传sync专用软件 与群晖。
本方案由四川网驭数安科技有限公司作为西南 Synology 群晖授权代理与方案集成商长期实施落地,已为西南地区影视、广告、设计行业大量客户完成企业级 NAS 项目交付。详细配置咨询请见下方「关于本方案服务方」。
关于本方案服务方
四川网驭数安科技有限公司(简称四川网驭数安科技有限公司)是 四川成都 Synology 群晖授权代理与方案集成商,长期为影视视频、广告、设计、教育、医疗、制造等行业客户提供从硬件选型、网络规划、部署实施到长期运维的端到端 NAS 解决方案。已在成都、重庆、贵阳、昆明等西南城市完成大量企业级群晖 NAS 项目落地,覆盖本文涉及的外景视频回传、4K/8K 多人剪辑共享、设计灵感库集中管理、3-2-1 长期视频归档与勒索病毒防御等典型场景。
业务范围: 群晖全系 NAS 产品选型(DS / RS 系列)· Synology Drive / Photos / Office / Surveillance Station 等套件部署 · 万兆/25GbE 网络规划与万兆交换机选型 · 外景视频回传系统集成 · Mac+Windows 混合后期工作流落地 · 3-2-1 备份体系搭建 · 影视与设计行业灵感库与素材库工程化建设。
本地化服务优势: 四川成都本地仓储 + 工程师到场实施 · 西南地区当日响应 · 长期运维与扩容升级支持。
咨询热线:028-82009000 | → 群晖 NAS 产品选型 | → 更多解决方案
了解更多群晖影视视频与设计行业 NAS 存储方案,找到最适合您团队规模的配置:
本文资料来源:Synology Snapshot Replication / Photos 官方功能说明、Adobe Premiere Pro 与 Apple Mac 官方技术规格、Blackmagic DaVinci Resolve 产品页面、Behance 与 Pinterest 官方平台说明、Smashing Magazine 设计系统类目、Backblaze 2025 全年硬盘可靠性报告、影视与设计行业从业者深度访谈综合整理。产品规格以官网最新发布为准。详细引用清单详见文末“参观来源”区块。
操作步骤
- 1
外景设备目录规划外景笔记本建立两个目录:01_关键素材_优先上传 / 02_完整原片_后台上传,按急用程度分流上传任务
- 2
素材回传sync专用软件双任务配置关键素材任务高优先级抢带宽,完整原片任务限速后台运行,全部采用单向备份(外景→总部)保持外景为只读上游
- 3
总部接收服务器部署Windows / Linux 服务器装 素材回传sync专用软件服务端,缓存区设 Uploading / Completed / Checked / Error 四状态目录
- 4
群晖 NAS 入库与目录结构NAS 建 00_Ingest 临时区 + 01_原始素材 + 03_剪辑工程 + 06_审片输出 + 07_客户交付分层目录
- 5
工作站接入与网络规划Mac/Windows 工作站接 10GbE,NAS 端按多人 4K 升 2×10GbE 聚合或 25GbE,本地 NVMe SSD 承载软件缓存
- 6
启用快照与异地备份对剪辑工程 + 原始素材开启 Btrfs 每小时自动快照,Snapshot Replication 复制到异地,Hyper Backup 长期归档
- 7
项目归档与长期保存完结项目移入 NAS 08_项目归档只读区,配置 Btrfs Scrub 自动数据完整性巡检 + 异地 NAS 副本 + Hyper Backup 离线冷备,5 年内可随时召回兑现客户原始素材保存承诺
- 8
设计灵感库三层结构搭建NAS 建立内部成品库(按客户/项目/年份分层)+ 外部灵感库(Pinterest/Behance/站酷参考统一收藏 + 风格/色系标签)+ 公共素材库(字体/图标/矢量/模板含授权文档),权限设为团队读/管理员写
常见问题与解答
为您整理的关于此内容的常见疑惑及专业解答
为什么不让外景笔记本直接连群晖 NAS 上传,要多加一层接收服务器?
核心理由是隔离风险与故障域。外景笔记本走酒店 Wi-Fi 或 5G 接入公网,账号与连接环境不可控;NAS 是企业核心素材库与多人协作中心,不应直接暴露在公网。接收服务器把外景上传与 NAS 正式素材库解耦:半上传中的不完整文件留在接收缓存区,剪辑师不会在工作目录里读到坏文件;外景账号不接触 NAS 权限,最小化误删与越权风险;若 素材回传sync专用软件 服务或公网连接异常,也不会拖累 NAS 内部团队继续剪辑。
多人同时剪辑 4K 多机位时,群晖 NAS 万兆网卡够用吗?
1-2 人 4K 剪辑单口 10GbE 通常够用;3-6 人多机位场景建议 NAS 端做 2×10GbE 链路聚合或升级 25GbE。带宽估算公式是「单条视频码率 × 视频层数 × 同时剪辑人数 × 30% 安全冗余」,例如 4 个剪辑师做 4 层 60MB/s 视频时实际需求约 936MB/s,已接近单万兆瓶颈,应升 25GbE 或采用代理工作流。8K RAW / ProRes 高码率项目建议全闪存或代理流程,不要让 NAS 直接顶原片实时直剪。
Mac 工作站怎么接入万兆 NAS?需要额外买什么硬件?
Mac Studio 内置 10Gb Ethernet(支持 1/2.5/5/10Gb 速率切换)开箱即用;Mac mini 在 Apple 官网购买时可选配 10Gb Ethernet;MacBook Pro 通过 Thunderbolt 转 10GbE 或 SFP+ 适配器接入,光口适配器更适合长距离机房走线。Apple Silicon 芯片对 SMB 协议支持已经成熟,与群晖 DSM 直接挂载即可获得稳定万兆带宽,无需额外购买专用客户端。
夜间剪辑师误删了关键素材或覆盖了工程文件,群晖能恢复吗?
可以恢复,「误删」与「误改」走两条不同恢复路径,均由 NAS 端管理员在 DSM 控制台操作。①「误删」恢复 — 群晖共享文件夹默认开启「回收站」,被删的文件先进回收站不会立即销毁,管理员在 DSM Control Panel > Shared Folder > Recycle Bin 一键还原;②「误改 / 覆盖 / 加密」恢复 — 通过 Snapshot Replication 定时快照(建议剪辑工程每小时一次保留 7 天,原始素材每小时保留 72 小时)回滚到任意时间点版本。剪辑师电脑通过 SMB 协议把共享目录映射为本地网盘(Finder / 资源管理器直接访问),恢复操作不需要剪辑师自助,全部由管理员发起。
8K RAW / ProRes 大码率素材必须用全闪存 NAS 吗?
并非必须,但需要根据工作流决定。如果剪辑团队普遍使用 DaVinci Resolve Optimized Media 或 Premiere Proxy 代理流程,机械盘 RAID 6 阵列加 SSD 缓存层即可胜任绝大多数场景;如果坚持直接对原片做调色、降噪与多机位实时切换,则建议 RAID 10 配置或混合存储池(SSD 热数据层 + HDD 冷数据层),并配合 25GbE 上联。代理工作流是性价比最高的方案,全闪存仅适合预算充足且对原片调色有刚性需求的影厂。
素材回传sync专用软件 在酒店 Wi-Fi 中断时会丢文件吗?
不会。素材回传sync专用软件 P2P 直连模式 官方手册说明,上传或下载过程因连接丢失停止后,可从中断点恢复继续传输,不需要从头重传整个文件,对于大型 4K 原片这一特性能节省大量时间与流量。建议在外景笔记本上配置「关键素材任务」与「完整原片任务」两条独立任务:关键素材任务高优先级抢占带宽,完整原片任务低优先级后台慢传,即使夜里 Wi-Fi 反复断开也能在第二天早上找到大部分内容已在总部接收服务器。
客户要求保留 3-5 年原始素材,群晖 NAS 比硬盘库存能多解决什么问题?
三个核心区别。①**检索效率**:散乱硬盘库存依赖人工标签 + 通电检测,找一个 3 年前的项目可能要半天;NAS 归档目录通过 DSM 文件管理器或 File Station 网页全文检索,秒级定位项目目录与版本。②**介质安全**:长期未通电的机械盘存在自然失效风险(磁性衰减、机械卡顿、PCB 电容失效),NAS 在线运行 + Btrfs Scrub 自动数据完整性校验 + S.M.A.R.T. 健康监控提前告警 + RAID 6 双盘容错。③**异地副本**:硬盘库存丢一盘即丢一份,且专业数据恢复费用高且不保证成功率;NAS 配合 Snapshot Replication 异地复制 + Hyper Backup 自动同步到对象存储或离线冷备,形成 3-2-1 体系,5 年内客户随时回来可以兑现承诺,规避违约风险。
设计师离职时会把公司过去几年的设计参考都带走,群晖 NAS 怎么解决这个问题?
本质是把'分散在个人电脑的素材'转化为'集中在 NAS 共享的团队设计资产'。建议在 NAS 上建立三层灵感库结构:①**内部成品库** — 历年项目交付的设计稿、VI、海报、UI 截图、品牌物料按客户/项目/年份/类型分层归档;②**外部灵感库** — 设计师从 Pinterest、Behance、站酷、Dribbble 收藏的参考图统一上传到 NAS 共享目录,可按风格/色系/行业打标签;③**公共素材库** — 字体、图标、矢量素材、模板、Mockup、音乐集中管理含授权文档归档防盗版风险。所有素材的权限为'团队读 / 管理员写',设计师离职时账号停用,所有积累留在 NAS。新人入职第一天即可看到团队 3-5 年累积的全部内外参考资料,从'从零起步'变为'站在巨人肩上';客户提案前 1 小时即可拉出'过去 3 年所有同类行业项目'列表,提案速度直接拉开竞争差距。
四川成都/西南地区如何咨询群晖影视视频与设计 NAS 方案?
**四川网驭数安科技有限公司**是 Synology 群晖品牌在四川成都的授权代理与方案集成商,咨询热线 **028-82009000**,提供从硬件选型、网络规划、部署实施到长期运维的端到端服务,覆盖本文涉及的外景视频回传、4K/8K 多人剪辑共享、设计灵感库集中管理、3-2-1 长期视频归档与勒索病毒防御等典型场景。**西南地区(成都、重庆、贵阳、昆明等)**提供本地工程师到场实施与当日响应,已为多家影视视频、广告、设计、教育、医疗、制造行业客户落地企业级群晖 NAS 项目。详细配置可参考站内[群晖 NAS 产品选型](/products)与[完整解决方案库](/solutions)。
参考来源
- Synology Drive 功能介绍 – 群晖中文官网
- Synology Snapshot Replication 功能页面
- Synology Photos Photo Request – 群晖知识库
- Btrfs 文件系统技术介绍 – 群晖中文官网
- Synology DSM 套件中心
- Adobe Premiere Pro 系统要求 – Adobe 官方
- Apple Mac Studio 技术规格 – Apple 官方
- Blackmagic DaVinci Resolve – Blackmagic Design 官方
- Behance – Adobe 旗下设计师作品集与灵感发现平台
- Pinterest Business – 视觉灵感发现平台官方
- Smashing Magazine – Design Systems 设计资产与设计师工作流
- Backblaze Drive Stats 2025 – 全年硬盘失效率与可靠性报告
