群晖 NAS 为教育集团提供一体化数据底座:教师云盘 + 影像中心 + 家校上传下载链接 + 总部分校同步 + 两地三中心灾备 + AI 校本知识库。某教育集团实战:ABB 覆盖 27 台、重删省 65%、快照 15 天 + 月度 3 个月。适合中小学集团/国际学校 IT 与信息化决策。
- 替代教师电脑/U 盘/微信群/个人网盘乱象:教学资料、毕业照、活动视频统一沉淀,离职交接 0 资料丢失
- AD/LDAP 统一身份 + 13 级 ACL 权限粒度:按集团/分校/学科/年级/角色精细管控,家长走加密链接不进 NAS 账号体系
- Synology Photos 照片墙 + 人脸识别:iPad/电脑端展示校园活动与毕业照,宣传部门查找公众号配图效率倍增
- 家校链接按文件类型分流:照片/视频走 Synology Photos 请求链接(学生姓名自动归档+人脸识别)、PDF/Excel/DOC 通用文件走 File Station 请求链接、毕业照分发走 File Station 共享下载链接,彻底替代百度网盘且原图不压缩
- 某教育集团多校区实战:Active Backup 覆盖 27 台核心设备 + Snapshot Replication 每日快照保留 15 天 + 月度归档 3 个月,重删省 65% 存储
- 教育专网与公网隔离场景:总部与分校通过教育城域网/SD-WAN 跨节点同步,大文件不依赖普通互联网带宽
- AI 校本知识库继承原有 ACL:自然语言检索课件/试卷/活动照片/公众号素材,多年沉淀转化为可复用知识资产
概述
一、教育集团云盘方案前必看:六大数据管理困境(U 盘丢失·百度网盘限速·跨校区孤岛)
随着学校数字化建设深入,教学课件、教案、试卷、活动照片、毕业视频、宣传素材、公开课视频等数据规模快速膨胀。传统依赖教师电脑、U 盘、微信群、QQ、个人网盘或百度网盘的资料管理方式,已经无法支撑多校区教育集团的真实运营需求——一套覆盖总部与多分校、能统一管理教学/影像/家校三类数据的教育集团云盘方案已成为信息化决策的核心议题。具体表现为六大典型困境:
1. 教学资料分散,难以沉淀。 教师日常使用的课件、教案、试卷、教研资料分散在个人电脑、U 盘、微信文件夹中,资料版本混乱,离职交接困难,优秀教学资源难以长期积累。一个有 30 年办学历史的学校,可能连 10 年前的优质公开课视频都已无人能找到。
2. 照片视频庞大,管理效率低下。 学校运动会、艺术节、毕业典礼、公开课、社团活动等场景每年产生 TB 级的照片和视频。资料散落在宣传人员、班主任、摄影老师或不同分校电脑中,查找困难、复用率极低。宣传部门往往为一张去年运动会的开幕式照片翻遍几台电脑。
3. 家长上传下载体验差。 学校通过微信群收集照片视频时,老师需要逐条翻找、下载、整理,原图常被微信压缩失真。分发毕业照、活动照片和视频时依赖百度网盘或微信群,普通会员家长频繁遭遇限速、下载几小时、视频反复补发等问题。
4. 多校区资源难共享。 教育集团总部与多个分校之间需要共享课件、公开课视频、宣传素材、校园活动资料,但缺少统一平台时,分校之间的数据流转依赖人工传输(U 盘快递/邮件压缩包),效率低、版本难管控。
5. 教育专网与普通互联网隔离。 部分中小学存在教育城域网与公网隔离的合规要求,跨校区数据同步、资料互传、远程访问需要在两套网络环境之间合理调度。
6. 数据安全与灾备能力不足。 教学资料、毕业照、宣传视频等数据一旦误删、损坏或遭遇勒索病毒,几乎无救。多数学校缺少快照、备份、异地容灾和恢复演练机制,数据安全完全依赖单台服务器或 U 盘备份。
正因如此,以群晖 Synology NAS 为核心、覆盖总部与多分校的私有云数据底座正在被越来越多的教育集团列为信息化建设的首选路径。
二、群晖教育解决方案总览:智慧校园云盘系统 + 跨校区文件同步底座
本方案以群晖 NAS 为核心,构建覆盖总部与多分校的一体化教育数据管理平台。整体架构包含三个层次:
2.1 三层架构
总部数据中心:在教育集团总部部署企业级机架 NAS,按集团规模选 RS3626xs(300 人级)/ RS4826xs(500 人级)/ RS6426xs+ 双机 HA(1000+ 人级),作为集团统一数据底座。承载集团教学资源库、教师云盘中心、教育集团影像资源中心、学校官网/公众号素材库、毕业资料库、公开课视频库、分校资料汇聚中心、AI 校本知识库、备份与灾备中心。
多分校本地节点:各分校部署桌面级 NAS(≤100 人推荐 DS1825+;100+ 人或承载影像中心的较大分校直接上 RS3626xs 机架机型),承载本校高频访问数据:本校教学资料、本校教师云盘、本校照片视频、班级相册、活动影像、录播课堂、宣传素材,以及与总部同步的下发目录。分校本地化部署可让大文件访问走千兆局域网,避免跨网络拥堵。
两地三中心灾备:第一中心总部数据中心 + 第二中心异地灾备 NAS + 第三中心云端归档(如腾讯云 COS、阿里云 OSS 冷存储)。教学资源、教师云盘、影像资源、宣传素材在三个节点间形成 3-2-1 备份体系。
2.2 核心模块清单
| 模块类别 | 具体模块 | 承载 DSM 套件 |
|---|---|---|
| 身份与权限 | AD/LDAP 统一身份认证、9 类用户组、13 级 ACL 权限 | Synology Directory Server / Windows AD |
| 教学协作 | 教学资源库、教师云盘、教研组共享、NAS 映射共享盘 | Synology Drive / Synology Office |
| 影像管理 | 教育集团影像资源中心、照片墙、人脸识别、毕业照库、公开课视频库 | Synology Photos |
| 家校互动 | 照片视频上传(学生姓名自动归档)、毕业照下载链接、活动视频分发、通用文件上传(回执/签到 PDF) | Synology Photos 照片请求链接(影像类) + File Station 共享/文件请求链接(通用文件 + 下载分发) |
| 多校区同步 | 总部→分校单向下发、分校→总部单向汇聚(同目录不双向,保持数据源唯一性)、教育专网/SD-WAN 互通 | 企业同步代理 |
| 数据保护 | 共享文件夹快照、整机备份、异地复制、长期归档 | Btrfs Snapshot / Snapshot Replication / Active Backup / Hyper Backup |
| 知识激活 | AI 校本知识库(NAS 提供数据源 + 外部/本地 LLM 引擎处理)、自然语言检索、权限继承 | 群晖 Drive / File Station API + 第三方或本地化 LLM |
通过统一平台,学校可实现:教学资料集中沉淀、照片视频统一归档、教师协作高效、家校资料便捷流转、多校区资源安全共享、学校数据资产长期可用。
三、技术深潜:学校私有云管理系统搭建的四大核心机制
3.1 教学资源库 + 教师云盘 — Synology Drive 双层架构
问题背景: 一所拥有 200 位教师的中小学,每位教师电脑里平均沉淀着 5-15GB 的课件、教案、试卷、教研资料。当离职、电脑故障、U 盘丢失时,多年积累的资料瞬间归零。
群晖的解法 — 双层资料体系:
集团教学资源库(学校共享层 · 教务处主导)
├── 小学部 / 初中部 / 高中部
├── 语文 / 数学 / 英语 / 物理 / 化学 / 生物
├── 信息技术 / 艺术体育
├── 公开课资料 / 教研课题 / 试卷题库
└── 优质课程资源(按年度归档)
教师个人云盘(个人空间层 · 每位教师独立)
├── 我的课件 / 我的教案 / 我的试卷
├── 同步至 PC / Mac / iPad / 手机
├── 版本保留 32 个历史快照
└── 教研组共享目录(学科组横向协作)
NAS 映射共享盘 — 教师在 Windows 资源管理器中将教学资源库映射为 Z 盘,操作体验与本地 D 盘完全一致:打开 PPT 不感知网络延迟、保存自动同步、版本自动备份、误删可秒级恢复。这是从"聊天工具中流转"到"统一平台中沉淀"的关键体验跨越。
教师专属 home 文件夹 — 真正属于个人的安全工作区 — 每位教师拥有一个独立的 /home/{username} 私有目录(由 DSM 自动创建),ACL 权限默认设为"仅所有者可访问"。即使是其他教师、年级组长、学科组长,未经显式授权也无法窥探该目录内容。这是教师存放未公开课件草稿、个人备课笔记、未定稿试卷的最佳位置——既享受 NAS 集中备份、多设备同步、误删恢复的全部能力,又彻底避免被同事或家长意外看到(见图 C3)。
Synology Office 协同办公 — 已在多个教育集团客户中实战验证,文档、表格、幻灯片支持多人在线协同编辑(替代金山/腾讯文档的私有化部署版),采用 Intelliversioning 细粒度版本保留策略,备课组多人共同编写教案不再产生"教案_最终_确认_v3.docx"。

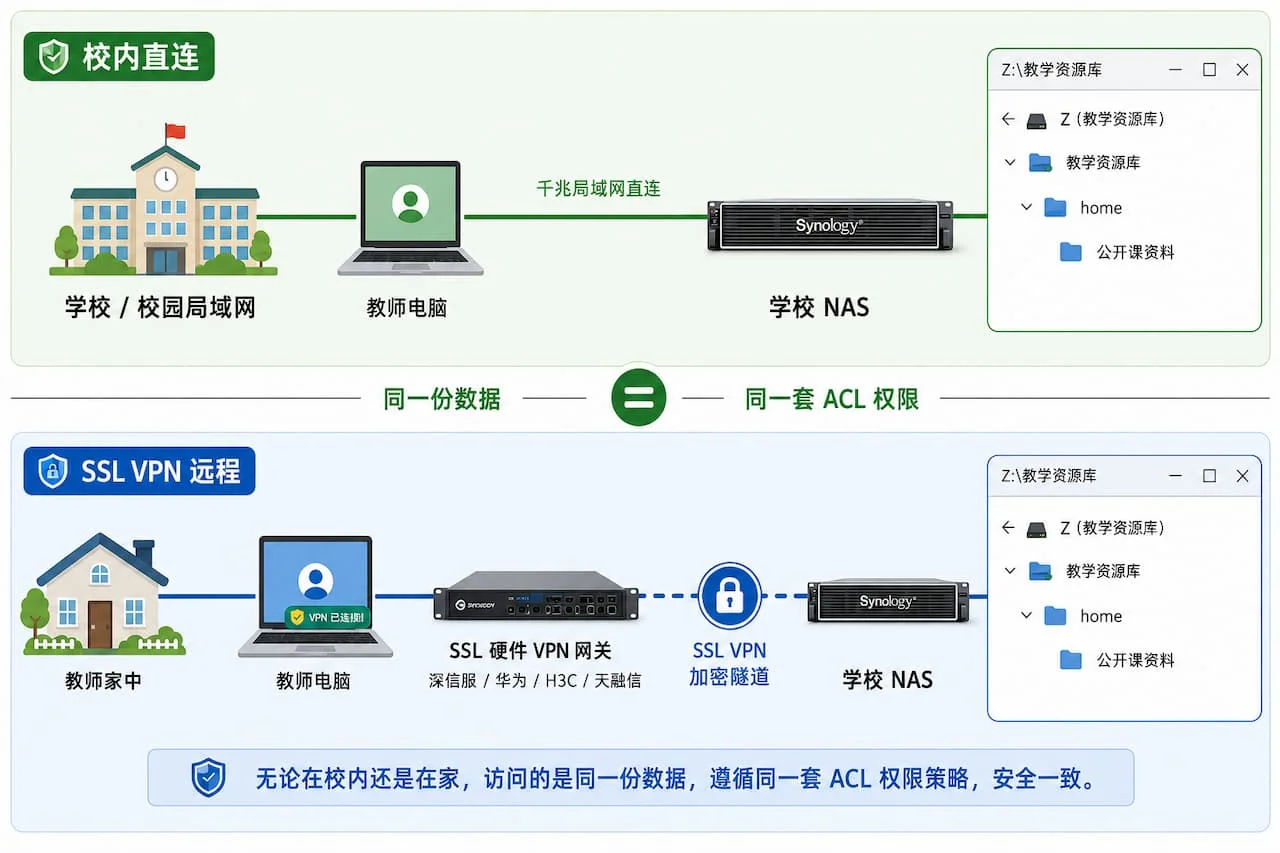

企业 VPN 远程访问 — 在家与在校无缝切换 — 学校 IT 部门采用 SSL 硬件 VPN 网关(如深信服、华为、H3C、天融信等企业级 SSL VPN 设备)建立教师远程接入通道。相比软件 VPN,专业 SSL 硬件 VPN 在并发会话数、隧道稳定性、安全合规审计(含国密 SM 系列算法支持)方面更适合教育行业长期运营。教师在家备课时通过 SSL VPN 客户端拨入学校内网,看到的 NAS 共享目录与在校时完全一致——同一个教学资源库路径、同一份个人 home 目录、同一套 ACL 权限。备课文件不再需要 U 盘或微信文件传输,从根本上消除了"家里改完忘了带回学校"的低效循环(见图 C4)。
3.2 教育集团影像资源中心 — Synology Photos 三态管理
问题背景: 学校多年积累的运动会、艺术节、毕业典礼、公开课、社团活动、招生宣传照片视频常达 TB 级,散落在宣传人员、班主任、摄影老师电脑中,宣传部门为一张去年开幕式照片翻遍几台电脑是常态。
群晖的解法 — 三态统一管理:
| 状态 | 用途 | 渲染方式 |
|---|---|---|
| 采集态 | 班主任/家长上传原图 | Synology Photos 照片请求链接(家长按学生姓名扫码上传) + 手机 App 直传(班主任/宣传员内部账号) |
| 管理态 | 按"集团/分校/校园活动/班级相册/毕业/公开课"六大目录归档 | Synology Photos 智能相册 + 人脸识别 |
| 展示态 | 学校大厅 iPad 滚动展示、招生接待照片墙、公众号选图 | Photos 网页端 + 时间线 + 标签筛选 |
人脸识别辅助查找 — 毕业季宣传部门可一键检索"包含某位毕业生的所有活动照片",从过往需要 2-3 天翻找电脑,缩短至 5 分钟内完成(实际界面见图 C6)。
Synology Photos 家校照片请求链接 — 学生姓名自动归档
除了班主任 / 宣传员通过 Synology Photos 手机 App / 网页端的内部账号直传,所有照片视频上传(含家长上传)一律走 Synology Photos 创建照片请求链接(Photo Request Link)——专为家长按学生姓名上传个人艺术照、社团活动照、毕业照等场景设计,上传文件直接落到 Photos 智能相册体系,自动参与人脸识别 / 时间线 / 主题聚类,无需后续二次整理。

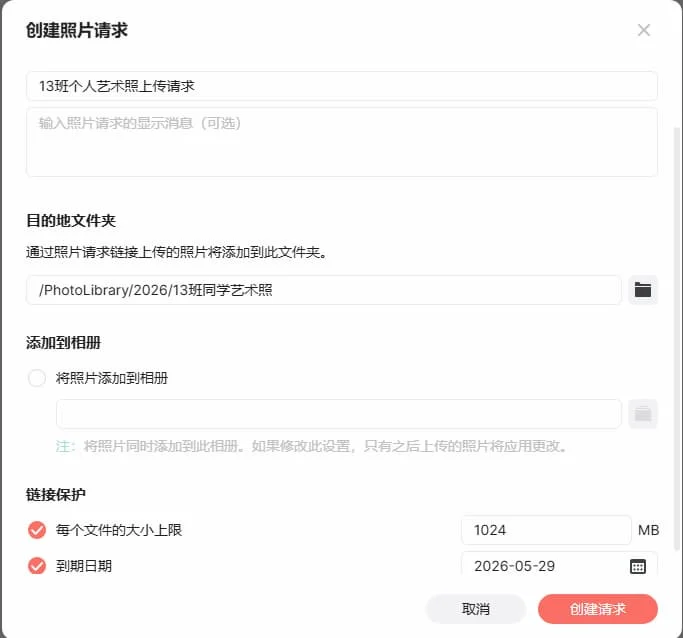

功能 1 — 教师创建上传请求(见图 C7)。班主任在 Synology Photos 后台为本班创建上传链接,可配置以下关键参数(无需密码——上传链接的安全性由文件大小限制 + 到期时间 + 文件类型白名单兜底):
- 请求主题:完全由教师自定,例如「13班个人艺术照上传请求」(家长扫码后看到的就是这个主题)
- 显示消息:可选附加文本,给家长上传时的额外说明(如"请按学号顺序上传")
- 目的地文件夹:上传后自动归档的 NAS 目录,例如
/共享空间/PhotoLibrary/2026/13班同学艺术照——家长上传的照片直接落到该目录 - 添加到相册:可同时关联到指定 Photos 相册(如本文 C1 封面所示的「13班照片夹」),形成「家长扫码上传 → 文件夹归档 → 相册聚合 → 后续可分享下载」的完整闭环
- 链接保护:每个文件大小上限(如 1024 MB,避免误传超大视频)+ 链接到期日期(活动结束后自动失效)

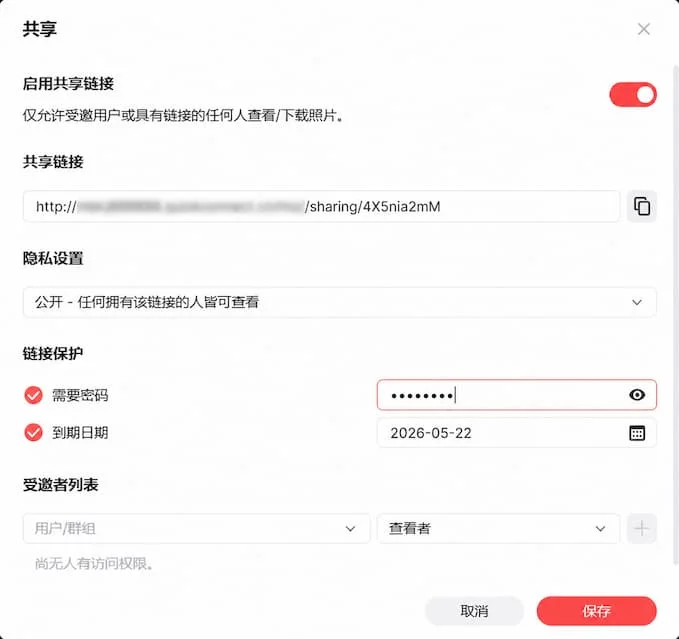

功能 2 — 教师生成相册下载分享(见图 C8)。当学校把整理好的相册(如毕业照、艺术节合集)分发给家长下载时,教师可在目标相册上打开「共享」设置,配置以下参数(与上传请求不同,下载分享需要密码兜底——避免链接被无关人员转发直接拿到相册原图):
- 共享链接:自动生成
quickconnect.cn短链,家长扫码或点击即可访问 - 隐私设置:可选「公开 — 任何拥有链接的人可查看」或「指定成员 — 仅受邀者可访问」
- 链接保护:需要密码(家长扫码后输入老师下发的口令)+ 到期日期(如毕业季活动后 30 天自动失效)
- 受邀者列表:可单独邀请家长账号 / 群组,按权限角色(查看 / 下载 / 编辑)精细控制

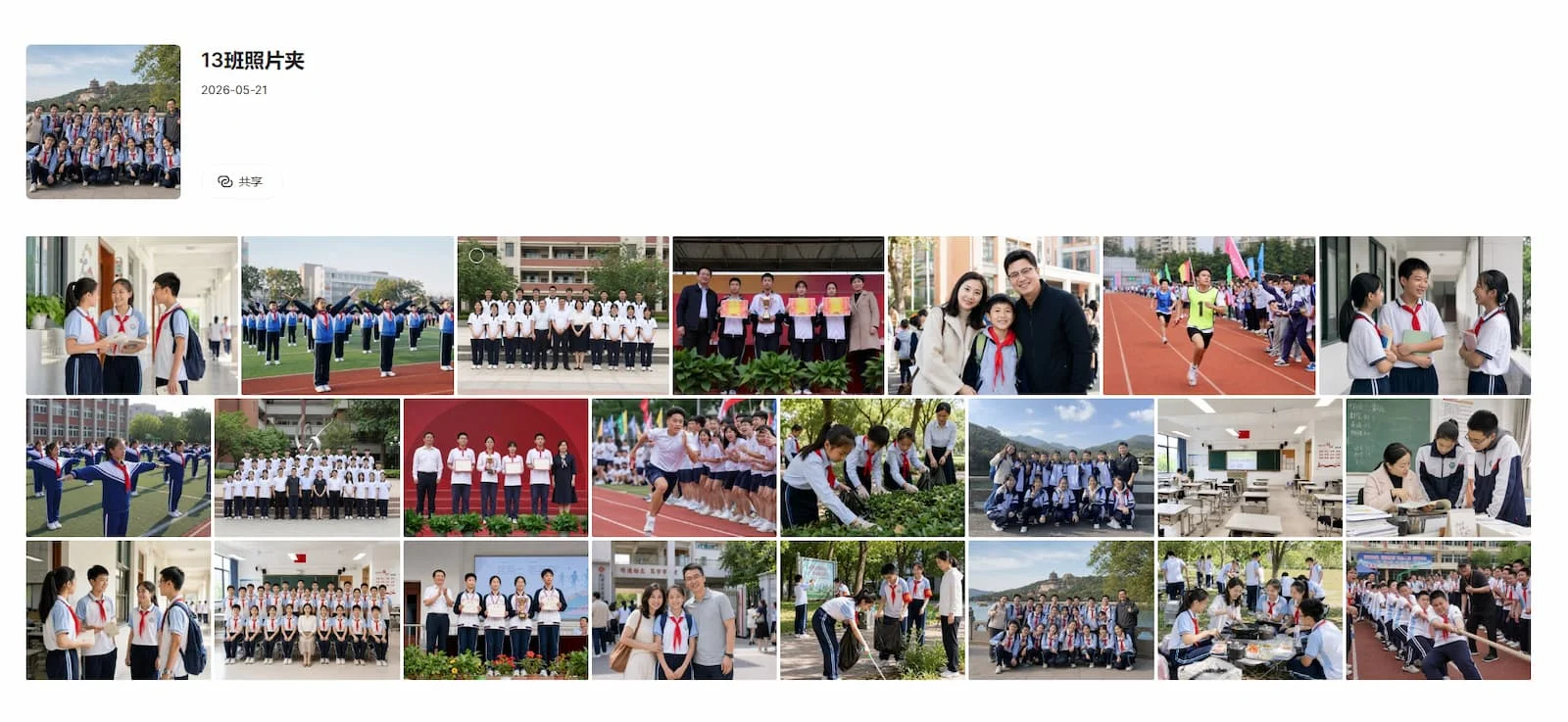

这就是 C1 封面图「13班照片夹」最终向家长开放访问的入口——形成「功能 1 上传 → C1 相册沉淀 → 功能 2 分享下载」的端到端闭环。

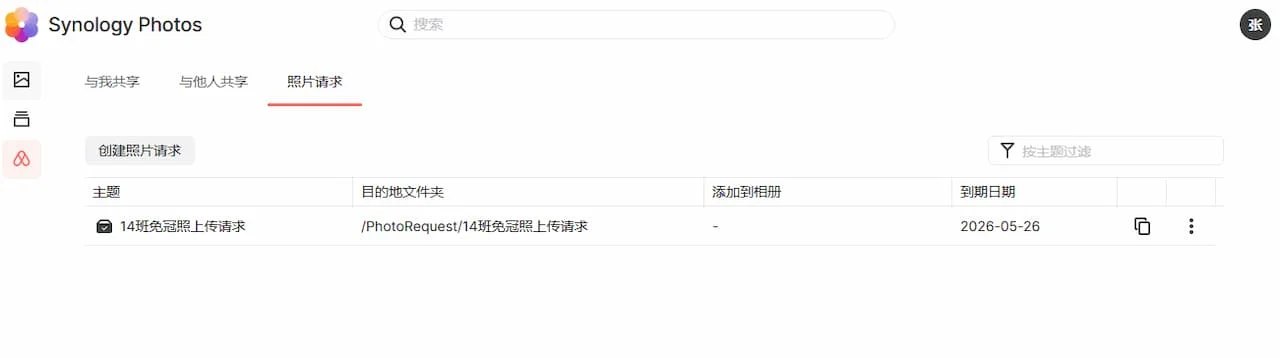

功能 3 — 教师独立请求列表(互不可见,天然隐私隔离)(见图 C9)。每位班主任在 Synology Photos 的「照片请求」标签页中只看到自己创建的请求条目(主题、目的地文件夹、添加到相册状态、到期日期、复制链接 / 更多操作按钮);其他教师即便登录同一台 NAS,也看不到、改不了、撤不掉我的请求。结合 §3.1 教师 home 文件夹 ACL 隔离 + 实施表 ④ 班级目录 ACL 互相隔离,形成「每个班主任管自己班的链接,互不干扰、天然分权」的隐私保护模型——每位老师自己就是自己请求的管理员,学校 IT 无需额外维护统一管理面板。
分工:照片 / 视频的上传与分享下载均走 Synology Photos(本节功能 1+2),自动进智能相册参与人脸识别 / 时间线 / 主题聚类;PDF / DOC / Excel / ZIP 等通用文件的上传与下载分发走 File Station 链接(§3.3)。
3.3 家校通用文件上传 + 下载分发 — File Station 共享链接
本节覆盖非影像类家校协作场景:家长会回执表(PDF)、签到表(Excel)、报名问卷(DOC)、招生简章、学校政策文件、缴费通知等通用文件的上传收集与向家长下载分发。影像类(照片 / 视频)的上传与下载分享走 §3.2 Synology Photos。
问题背景: 微信群收集回执表常被压缩或格式错乱、百度网盘普通家长下载 100KB/s 限速、招生材料反复补发……这是几乎每所学校都遭遇过的痛点。
群晖的解法 — File Station 链接四重防护:
| 防护层 | 配置项 | 典型设置(通用文件场景) |
|---|---|---|
| 链接密码 | 老师下发独立口令 | 8 位数字+字母组合 |
| 有效期 | 到期自动失效 | 活动结束后 7 天 |
| 配额限制 | 单链接累计上限 | 每家长 ≤20MB / 5 个文件 |
| 文件白名单 | 仅允许指定类型 | PDF/DOC/DOCX/XLSX/XLS(家长会、问卷、签到表场景);下载链接无白名单(教师上传什么家长就下载什么) |
网络架构 — 教育网隔离 + 单独互联网出口(合规关键):
在中小学等存在"教育专网与公网必须隔离"合规要求的场景下,家校上传下载链接必须走专属网络通道,严禁让家长流量直接进入教育网。推荐架构:
- 核心数据落在教育网内的 NAS:教学资源、教师云盘、影像中心、教务行政文件等敏感数据始终在教育专网内部流转,外部互联网无法直接访问
- 家校链接走单独互联网出口 + 内网穿透:在 NAS 上启用群晖 QuickConnect 或自建 DDNS 反向代理,由群晖中转节点(不直接暴露学校公网 IP)转发家长访问流量,家长链接走运营商普通互联网,与教育网物理/逻辑分离
- 双网卡 VLAN 隔离 + DSM 多网关智能回程:NAS 配置两块物理网卡(或多 VLAN 子接口)——一块接入教育网(承载教师/教务/总部—分校同步),一块接入单独的家校互联网出口(承载所有家校链接,含 Synology Photos 照片请求 + File Station 通用文件请求 + 下载分发链接)。DSM 7.x 支持基于源 IP / 网段的策略路由(policy-based routing)+ 多默认网关:从教育网网段进入的请求由 DSM 自动选用教育网网关回应,从公网进入的请求由公网网关回应,同一台 NAS 同时对内/对外两套网络提供服务且回包不串路。跨网流量在 DSM 防火墙层面禁止,技术上彻底支持"内外多网关同台共存"
- 访问审计:DSM 自带访问日志,所有家长扫码上传/下载行为留存"时间 + IP + 链接 ID + 文件名"四要素记录,违规外传可在日志层面追溯到具体链接与时间窗口
通过这套设计,既满足家校协作的便捷性(家长在任何互联网环境下都能扫码上传回执 / 下载招生简章),又确保教育网核心数据不被外部人士直接访问,规避教育部门对"教育网与公网混用"的合规检查与处罚风险。
家长通用文件上传流程(PDF / Excel / DOC):
- 老师在 File Station 创建"家长会回执表收集"文件请求链接,配置 PDF/DOC/XLSX 白名单
- 微信群发布链接 + 口令"扫码 → 输入口令 → 上传"
- 家长扫码上传回执表 / 签到表 / 问卷,系统按家长填写的"学生姓名"自动建子目录
- 老师在 NAS 后台一次性下载汇总,可批量导入 Excel / 班级管理系统
- 链接到期自动失效,不留安全隐患
家长下载流程(招生简章 / 政策文件 / 缴费通知 / 学校公告等通用文件分发):
- 教务处老师把当季招生简章 / 学校政策 PDF 上传到 NAS 对应目录
- 在 File Station 中右键文件生成共享下载链接,设置访问密码 + 有效期(如 30 天)+ 下载次数上限
- 家长在校内或校外通过本地千兆/百兆带宽下载原文件,无 100KB/s 限速、无微信压缩失真

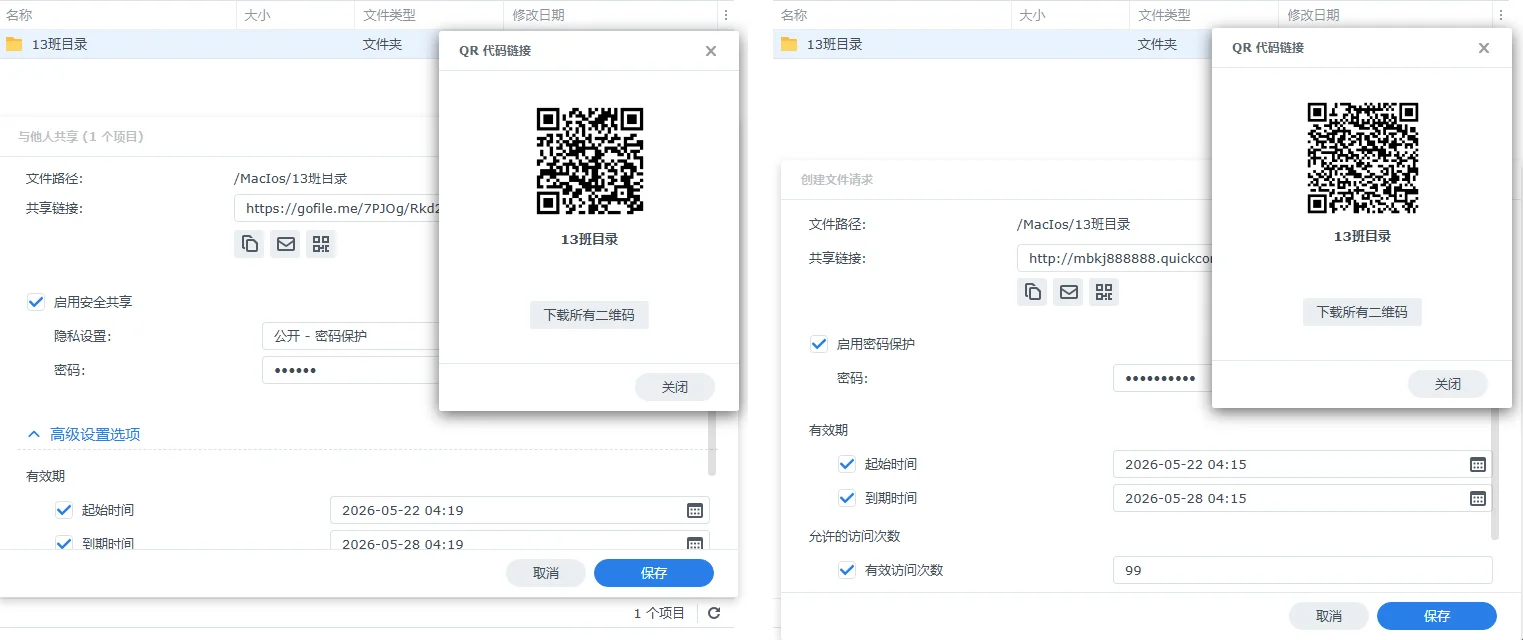

实际操作界面(图 C10): 教师在 DSM File Station 中创建『共享下载链接』并配置二维码的真实管理界面截图(左右两栏展示两种典型配置组合:基础版含密码 + 有效期;进阶版加入"允许访问次数 99"的访问总数限制)。链接生成后自动弹出 QR 代码窗口,可直接发到班级群让家长扫码下载,无需家长记忆复杂 URL。
3.4 两地三中心 + 防勒索 — Btrfs 快照 × Hyper Backup
威胁现实: 2024-2025 年教育行业遭遇勒索病毒攻击的事件频发,部分中小学因没有有效快照机制,多年教学资料一夜归零。
群晖的解法 — 依托 Btrfs 文件系统 的四级数据保护:
第一级:Btrfs 共享文件夹快照(本地 NAS · 每小时自动)
↓
第二级:Snapshot Replication 异地复制(异地灾备 NAS · 每日同步)
↓
第三级:Active Backup for Business 整机备份(核心服务器/电脑 · 每周)
↓
第四级:Hyper Backup 云端归档(腾讯云 COS / 阿里云 OSS · 月度)
实测效果(参考已落地教育集团客户的真实运营数据):
- Active Backup 覆盖 27 台核心服务器与教师电脑的整机备份
- Snapshot Replication 每日快照保留 15 天 + 月度归档保留 3 个月
- 重复数据删除技术节省 65% 备份存储空间
- 增量备份仅需 几分钟 完成
勒索病毒攻击发生后,管理员可一键将整个共享文件夹回滚至攻击前最近一次快照,数据损失通常仅为最后一次快照与攻击之间的修改量(理想情况下小于 1 小时)。
四、真实案例:某教育集团多校区云盘落地实战
4.1 项目背景
某大型教育集团旗下覆盖小学、初中、高中、国际学校多个层级,运营多个校区。集团原有 IT 系统采用传统集中式文件服务器 + 分散教师电脑的混合模式,面临教学资料散落、版本管理混乱、备份不足、跨校区协作低效等典型教育集团痛点。
4.2 部署架构
集团 IT 部门基于群晖 NAS 重构数据底座,整合至校园现有 Windows AD 域中:
- 总部部署:企业级机架 NAS 作为集团数据中心
- 协议支持:通过 SMB 协议将共享文件夹映射至教师电脑(即 NAS 映射共享盘)
- 协同办公:Synology Office 实现文档、表格、幻灯片在线协同编辑
- 整机备份:Active Backup for Business 覆盖 27 台核心服务器与重要工作站
- 文件夹级备份:Synology Drive 实现教师云盘与教学资源的细粒度备份
- 数据保护:Snapshot Replication 每日快照(保留 15 天)+ 月度版本(保留 3 个月)
4.3 量化效益
| 指标 | 数值 / 描述 |
|---|---|
| 覆盖范围 | 集团总部 + 多个分校区 |
| 整机备份覆盖设备 | 27 台核心服务器与工作站 |
| 存储空间节省 | 重删技术节省 65% 备份文件存储 |
| 备份时间 | 增量备份仅需几分钟完成 |
| 快照保留策略 | 每日 15 天 + 月度 3 个月 |
| 历史版本 | 文件保留 5 个版本(Synology Office 无限版本) |
4.4 客户反馈
集团 IT 负责人反馈:群晖方案同时满足"整机和文件夹级的两种不同备份需求",整体提升了集团的"高效、统一的文件管理平台"建设水平,对集团师生的"工作效率和数据管理能力"产生显著正向影响。
4.5 典型应用场景延伸(适用于中小型教育集团)
- 全国连锁少儿教育机构:30 个城市分校,总部每月下发数百 GB 高清交互课件,通过企业同步代理单向下发链路从总部推送(总部为唯一数据源,分校只读),分校老师从本地千兆局域网调取,彻底消灭外网卡顿
- 国际学校:家校协作场景密集,Synology Photos 照片请求链接(艺术节、毕业季影像)+ File Station 共享/请求链接(家长会回执、签到 PDF、毕业照分发)按文件类型分流组合,成为标配工具,彻底脱离百度网盘
- 教育集团总部:通过 AI 校本知识库整合多年沉淀的课件、试卷、活动照片,新教师入职 7 天内可调取历年优质教学资源
五、Synology 企业网盘部署前必读:三个客观局限
群晖教育数据底座并非万能,以下三个局限性必须在规划阶段认真考量。
5.1 硬件选型不能省
教育集团的海量文件索引、影像中心人脸识别等 DSM 内置任务对 NAS CPU 和内存有真实消耗(注:AI 校本知识库的 LLM 推理通常运行在独立 GPU 服务器或外部 API,本节选型表不含 LLM 推理算力预算;若计划本地化部署 LLM 与 NAS 同机房协同,需额外评估 GPU 资源)。

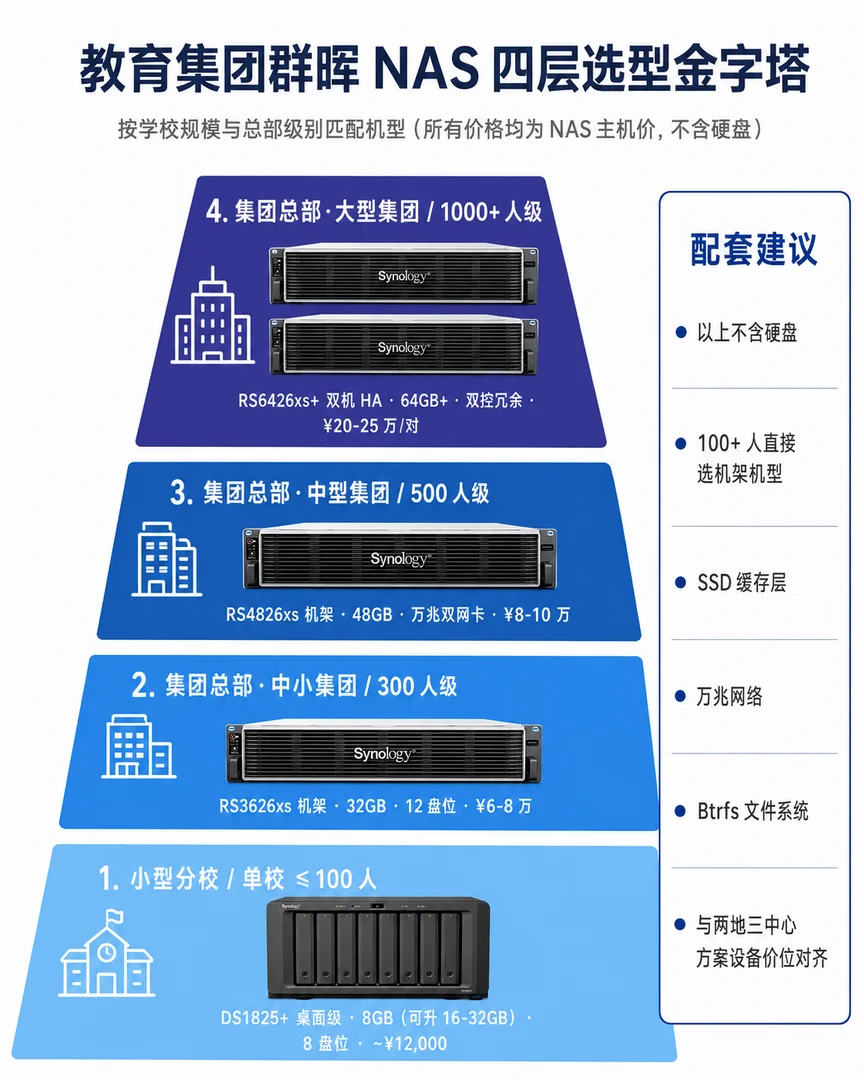

| 部署位置 | 单校/总部规模 | 推荐机型 | 参考价位(不含硬盘) | 关键配置 |
|---|---|---|---|---|
| 单分校 | ≤100 人 | DS1825+ 桌面级 | ~¥12,000 | 标配 8GB(可升 16-32GB),8 盘位,可加 SSD 缓存 |
| 集团总部·中小集团 | 300 人级 | RS3626xs | ¥60,000-80,000/台 | ≥32GB,万兆网卡,12 盘位起 |
| 集团总部·中型集团 | 500 人级 | RS4826xs | ¥80,000-100,000/台 | ≥48GB,万兆双网卡,SSD 缓存 |
| 集团总部·大型集团 | 1000+ 人级 | RS6426xs+ 双机 HA | ¥200,000-250,000/对 | ≥64GB,扩展柜,双控冗余 |
价格口径说明:以上设备价位与本站群晖 NAS 两地三中心多分公司容灾方案统一对齐,便于教育集团 IT 部门做跨方案预算评估。
采购陷阱:J 系列(Atom 处理器)入门 NAS 承载 100 人以上学校的并发同步 + 人脸识别会明显卡顿。教育集团数据底座的硬件投入是不该省的成本。
5.2 教育专网带宽是真实瓶颈
跨校区文件同步方案的瓶颈往往不在 NAS,而在网络——企业同步代理再强,也受制于总部 + 分校之间的网络带宽。教育专网(CERNET 城域网)虽然延迟稳定,但部分老旧学校接入带宽仅 100Mbps 共享,承载万兆校园私有云内部业务尚可,跨校区高频影像同步则需扩容。规划标准:
| 分校数量 | 同步场景 | 建议总部上行带宽 |
|---|---|---|
| ≤5 个分校 | 日常文件,更新不频繁 | ≥100 Mbps |
| 5-15 个分校 | 含影像/视频归档 | ≥300 Mbps |
| 15+ 个分校 | 高频毕业视频/公开课 | ≥500 Mbps 教育专网/SD-WAN |
DSM 内置带宽调度功能,可配置工作时间段限速、夜间全速同步,避免占用日常办公带宽。
5.3 同步不等于备份,必须叠加快照与异地
最常见的误区:分校与总部企业同步代理跑通了 ≠ 数据有备份。单向同步链路一样会把源端的误删/勒索加密实时传播到目标节点——单向只是避免了"双向同时污染",并不能替代独立时间点备份。成熟的教育集团必须同时运用三套机制:
企业同步代理(两条单向链路:总部→分校 + 分校→总部,同目录不双向)
+
Snapshot Replication(每日快照,应对勒索病毒)
+
Hyper Backup(异地/云端归档,应对灾难性故障)
‖
完整的 3-2-1 教育数据保护体系
六、实施路径:群晖机架式 NAS 方案 + 万兆校园私有云七阶段落地清单
| 阶段 | 关键任务 | 周期 | 主要交付物 |
|---|---|---|---|
| ① 基础架构 | 总部+分校 NAS 部署、AD/LDAP 统一身份、9 类用户组规划 | 1-2 周 | 域控就绪、ACL 模板完成 |
| ② 教师云盘上线 | Synology Drive 部署、教研组试点、NAS 映射共享盘 | 2-3 周 | 1-2 个学科组试点教师上线 |
| ③ 影像中心建库 | Synology Photos 六大目录、人脸识别开启、iPad 展示配置 | 1-2 周 | 集团/分校/活动/班级/毕业/公开课六库可用 |
| ④ 家校链接按文件类型分流 | Synology Photos 照片请求链接模板(影像类)+ File Station 文件请求链接模板(PDF/Excel 通用文件)+ File Station 共享下载链接模板(毕业照分发)、教师操作指引、链接密码规范、班级目录 ACL 权限隔离 | 1 周 | 班级目录按 ACL 互相隔离(每个班主任仅为本班目录管理员,无权访问其他班级数据),班主任按业务场景在三类链接中各取所需 |
| ⑤ 总部—分校同步 | 企业同步代理双单向链路(总部→分校下发 + 分校→总部汇聚,同目录不双向)、教育专网调试 | 2 周 | 至少 3 个分校完成同步上线 |
| ⑥ 灾备体系 | 快照计划、Hyper Backup 异地任务、Active Backup 整机、勒索演练 | 1-2 周 | 完成至少一次完整恢复演练 |
| ⑦ AI 校本知识库 | 试点部门接入、权限继承验证、敏感目录排除 | 1 周 | 教师/宣传/教务任选 1-2 个部门试点 |
七、结语:群晖教育解决方案——从数据存储升级为教育集团知识资产
教育集团数字化建设的真正瓶颈,从来不是"有没有存储空间",而是 "多年沉淀的资料能不能被检索、调用、传播"——这也是学校私有云管理系统搭建最核心的价值所在。
公有云盘解决了"有"的问题,却在规模化后暴露出费用黑洞、带宽掣肘、数据主权、教育专网不兼容、家长下载体验差五重困境。
群晖 Synology NAS 的定位不是让教育集团彻底脱离云,而是 让学校在数据主权与协作便捷之间找到平衡:
- 核心教学资料在本地私有 NAS 高速流转,无 100KB/s 限速
- 毕业照、活动视频通过加密链接精准分发,无微信压缩
- 多校区之间通过教育专网无障碍互通,公网仅用于必要协作
- 多年沉淀的课件、试卷、活动照片通过 AI 校本知识库被重新激活,从"存储"升级为"知识资产"
这套方案真正的价值,不在于某一个单独的功能,而在于 将文件同步、权限管控、版本保护、跨校区协作、家校互动、灾备防护整合为可统一管理的体系,在学校现有 IT 生态(Windows AD、教育专网、现有硬件、现有教师工作习惯)内平滑运行,而非另起炉灶、重建一切。
了解更多群晖教育行业方案,找到最适合您学校规模的配置:
本文资料来源:Synology 中文官网 Drive / Photos / Active Backup / Snapshot Replication / Directory Server / Office 功能页、群晖《通用教育数据管理解决方案》白皮书、教育行业 NAS 落地客户案例与 ZOL 行业应用方案综合整理。产品规格以官网最新发布为准,详细引用清单详见文末"参考来源"区块。
操作步骤
- 1
规模评估与机型选型按单校人数与数据量分层(与两地三中心方案设备价位对齐,以下均为 NAS 主机价、不含硬盘):≤100 人选 DS1825+ 桌面级 ~¥12,000(8GB 起);100+ 人直接上机架机型,按 300/500/1000+ 人分别选 RS3626xs ¥6-8 万 / RS4826xs ¥8-10 万 / RS6426xs+ 双机 HA ¥20-25 万;内存配置 8/16/32/48/64GB+ 按规模起步
- 2
AD/LDAP 统一身份与权限规划未建域控的学校先部署 Synology Directory Server,已有 Windows AD 的学校直接将 NAS 加入域;按集团管理员/IT/宣传部/教务/年级组/学科组/教师/家长/学生 9 类角色规划 ACL
- 3
总部 + 分校 NAS 双层部署总部机房部署企业级 NAS 作为集团数据中心,承载教学资源库、影像资源中心、汇聚备份;各分校部署桌面级 NAS 承载本校高频数据 + 与总部同步目录
- 4
Synology Drive 教师云盘 + 教学资源库上线为每位教师创建独立云盘空间,部署多设备同步客户端(PC/Mac/iPad/手机);规划集团教学资源库目录(小学/初中/高中 → 语数英物化等学科),通过 NAS 映射共享盘让教师像访问 D 盘一样操作
- 5
Synology Photos 影像资源中心建库建立『集团宣传素材库 / 分校影像 / 校园活动 / 班级相册 / 毕业照与视频 / 公开课录像』六大顶层目录;开启人脸识别辅助查找;为学校大厅 iPad 配置照片墙展示模式
- 6
家校链接按文件类型分流配置影像上传(照片/视频)走 Synology Photos 照片请求链接 → 家长按学生姓名扫码上传,自动归档到指定相册目录并参与 Photos 智能相册;通用文件上传(家长会回执 PDF / 签到 Excel / DOC 问卷)走 File Station 文件请求链接;毕业照与活动视频分发走 File Station 共享下载链接。三类链接均统一配置密码 / 有效期 / 配额 / 文件类型四重防护
- 7
总部—分校企业同步代理双单向链路为不同业务文件夹配置两条独立的单向链路:『总部 → 分校单向下发』承载宣传素材/官方课件/统一品牌资料(总部为唯一数据源)+『分校 → 总部单向汇聚』承载活动照片/本校视频/教学成果(分校为唯一数据源);同一目录绝不配置双向同步,避免版本冲突与误删互相覆盖;教育专网环境下优先走内网链路,避免占用公网带宽
- 8
共享快照 + Hyper Backup + 两地三中心灾备对教学资源库/教师云盘/影像中心启用 Btrfs 每小时快照(保留 15 天)+ 月度归档(保留 3 个月);通过 Hyper Backup 备份至异地灾备中心 NAS;关键资产再叠加云端归档
- 9
AI 校本知识库接入选择教师/宣传部/教务处 1-2 个试点部门,将其授权目录接入 AI 检索引擎;配置权限继承(与底层 ACL 完全对齐);明确排除敏感目录(学生成绩/家庭信息)
常见问题与解答
为您整理的关于此内容的常见疑惑及专业解答
教育专网与普通互联网完全隔离,群晖方案还能跨校区同步吗?
完全可以。**企业同步代理** 走 TCP/IP 协议,只要总部与分校之间存在可达的网络路径(无论是公网、教育专网、SD-WAN 还是 IPSec VPN)即可建链。对于教育城域网内部,总部 NAS 与分校 NAS 直接通过教育网内网 IP 互联,绕开普通互联网的带宽限制和审计要求;对于公网与教育网混合的场景,可在总部出口配置双链路策略,公网走外部协作、教育网走内部同步。每对节点同一文件夹只配置单向链路(总部 → 分校或分校 → 总部,二选一),保证数据源唯一性,避免双向同步带来的版本冲突;大文件(如毕业视频、公开课录像)建议优先走教育网,避免占用公网带宽。
家长通过 Synology Photos 照片请求链接传照片视频,怎么避免被恶意上传或污染存储?
Synology Photos 创建照片请求链接支持四重防护:①链接级密码(家长扫码后还需输入老师下发的口令);②有效期到期自动失效(毕业季活动结束后链接立即不可用);③单链接配额限制(如限制每位家长最多 500MB / 20 张照片);④文件类型仅限影像(Photos 请求链接天然只接受 JPG/PNG/HEIC/MP4/MOV 等照片视频格式)。上传内容直接落到教师指定目录(如 `/共享空间/PhotoLibrary/2026/13班同学艺术照`),自动进入 Photos 智能相册参与人脸识别与时间线分类,老师审核后即可对外展示。生产环境中已落地的教育集团客户均启用全部四项防护,未出现恶意上传事件。
同步和备份到底什么区别?教育集团一定要做两地三中心吗?
同步是实时镜像(误删/勒索病毒会同步传播到所有节点),备份是独立时间点副本(可独立恢复)。教育集团是否需要两地三中心取决于数据价值:①小学/初中如果只有教学资料,建议至少『本地快照 + 异地 NAS 备份』两级;②含毕业照、毕业视频、招生宣传等长期资产的,建议『本地快照 + 异地 NAS + 云端归档』三级;③有合规审计要求的国际学校,建议严格按两地三中心,并配合 Snapshot Replication 每日快照 + Hyper Backup 月度归档双策略。
群晖 AI 校本知识库会不会泄露学生隐私照片或敏感成绩单?
可以避免,但需要正确的部署选型。建议把握三条原则:①数据出境控制——若选用云端 LLM(如调用 GPT-4 / Claude API),原文片段会上传第三方,不满足学生数据出境合规要求;应选择本地化部署的开源大模型(如 Ollama / vLLM 本地推理)让索引与问答全程不出 NAS 所在内网;②权限继承——AI 检索连接器须通过群晖 Drive 或 File Station 的权限感知 API 访问数据(而非用 admin 账号挂载 SMB 全读),这样教师只能检索其授权目录、分校宣传员只能检索本校相册、家长账号不进入 AI 检索体系;③敏感目录排除——管理员在初次接入时显式排除「学生成绩」「家庭信息」「教职工人事」等高敏感目录,避免被检索引擎建索引。本方案中的 AI 校本知识库定位为对接群晖 NAS 数据源的外置/本地化检索引擎,群晖 NAS 本身作为存储与权限层,不承担 LLM 推理。
100 人规模分校和 30 个分校的集团校,机型怎么选?
推荐分层选型(以下所有价位均为 NAS 主机价,不含硬盘;与本站『两地三中心』方案设备价位完全对齐):①单校 ≤100 人,本地高频数据 ≤20TB → DS1825+ 桌面级 ~¥12,000(标配 8GB 内存可升级 16-32GB、8 盘位、可加 SSD 缓存);②超过 100 人或承载影像中心,**直接选用机架机型**——300 人级选 RS3626xs ¥6-8 万(32GB / 12 盘位 / 万兆),500 人级选 RS4826xs ¥8-10 万(48GB / 万兆双网卡 / SSD 缓存),1000+ 人级选 RS6426xs+ 双机 HA ¥20-25 万/对(64GB+ / 扩展柜 / 双控冗余)。已落地教育集团案例中常见总部部署机架机型 + 各分校部署桌面级 NAS 的混合架构。
教师离职后个人云盘里的资料怎么处理?会不会留下安全隐患?
群晖支持完整的离职交接流程:①IT 管理员在 AD 域控停用账号后,对应教师云盘自动锁定,前端登录立即失效;②管理员可一键将该教师的云盘内容批量转移至接任教师或学科组共享目录;③确认无需保留的敏感资料(如班级花名册、家长联系方式),通过 DSM 文件管理删除后清空回收站,配合 Btrfs 快照过期策略让旧版本随时间自然失效(注:NAS 层面的\"删除\"是文件系统层操作,SSD 因磨损均衡机制无法保证扇区级覆写,强合规销毁场景应由专业数据销毁服务在设备退役时完成);④全程操作有 DSM 审计日志留存,满足学校信息安全审计要求。建议学校在教师入职时即签署『云盘资料归属于学校』的协议,避免离职时产生数据归属争议。
替代学校百度网盘方案有哪些核心优势?为什么本地化更适合教育场景?
教育集团云盘方案以 Synology 企业网盘部署替代百度网盘,可解决学校最头疼的四类问题:①**下载体验**——本地千兆/万兆校园私有云局域网下,毕业照、活动视频满速下载(千兆下满速约 110-115 MB/s,受限于客户端硬盘与协议开销),不再受百度网盘普通会员速率限制;②**原图无损**——Synology Photos 照片请求链接接收家长上传的原始 JPG/HEIC/MP4,不做二次压缩,毕业照原画质永久保留,公众号选图、招生宣传素材清晰度有保障;③**链接永久有效**——共享下载链接由学校 NAS 自主托管,不会因第三方平台政策变更或文件过期而失效,毕业班的活动视频十年后仍可用同一链接分发;④**数据自主可控**——所有数据存放在学校机房或合规云端,符合教育行业对学生隐私、未成年人信息保护的合规要求,不存在第三方平台扫描或商业化使用风险。已落地案例中,多所中小学集团完全替换百度网盘后,家长投诉率明显下降,宣传部门资料查找效率显著提升。
万兆校园私有云的网络拓扑怎么规划?是否要更换全套校园网设备?
万兆校园私有云不需要全网升级,按\"核心+服务器侧优先升 10G、接入层保留千兆\"分层策略即可:①**核心交换机**——升级到支持 10G SFP+ 上联的中端核心交换机(多数学校原有核心交换机本身已具备 10G 上联端口,仅需补 10G 模块和光纤),承载总部 NAS 与各汇聚层之间的主干流量;②**服务器/NAS 侧**——总部 RS3626xs / RS4826xs / RS6426xs+ 等群晖机架式 NAS 方案机型均自带或可加装 10GbE 网卡,直接接入核心交换机的 10G 端口,让多教师并发访问、影像中心批量传输不再受千兆瓶颈限制;③**接入层(教室/办公室)**——保留千兆接入即可,单教师/单 iPad 千兆带宽充分够用(实测打开 50MB PPT 不到 1 秒);④**分校之间**——通过教育城域网原生 10G/万兆链路与总部互联,企业同步代理走城域网内网走 10G 链路,避免占用普通公网出口带宽。已落地教育集团中,一所千人规模学校仅升级核心层和 NAS 侧到 10G,接入层维持千兆,影像中心批量同步效率显著提升、宣传部门 4K 公开课视频流畅播放。
